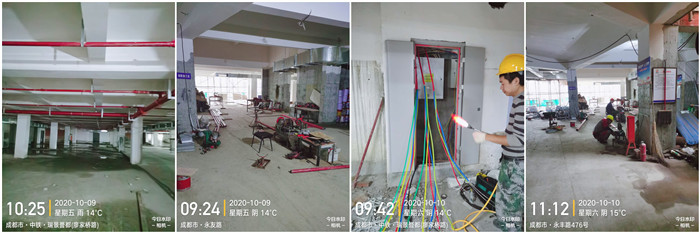

1. 2020年9日26日-10月16日 远洋地产-远洋栖棠商住开发项目消防施工
负责人:张晓林

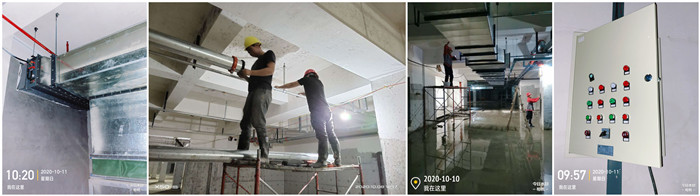

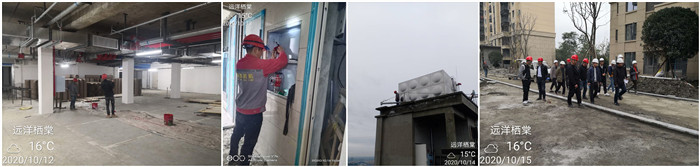

今日动态:防排烟、喷淋、楼上消火栓、报警系统施工
项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于2019年12月中旬进场施工,目前项目总施工进度87%。水系统完成87%,施工人数3人。电系统完成87%,施工人数5人,共8人参与消防验收。
2. 2020年9日26日-10月16日 广东南峰集团-南峰水岸华府消防施工
负责人:付明强

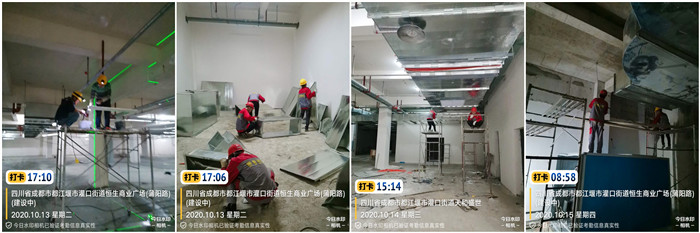

今日动态:水系统地下室、地下室配管、防排烟系统、地下室组装风管、防排烟系统施工
项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与2018年5月进场施工。目前总施工进度为92%;一期:水系统刷漆,进度为97%;二期:水系统,安装喷淋管;一期:电系统,地下室及楼上安装设备,放报警多线及主线,压接箱子;电系统进度为86%;一期:防排烟系统休息;防排烟系统进度为97%;二期:防排烟系统休息,进度为45%;二期:进度为18%。三期:预埋11#。现场施工人数30人。
3. 2020年9日26日-10月16日 重庆远洋地产-远洋山水赋商住开发项目消防施工
负责人:周浩
今日动态: 喷淋主管安装、加工厂地喷淋主管、防排烟施工

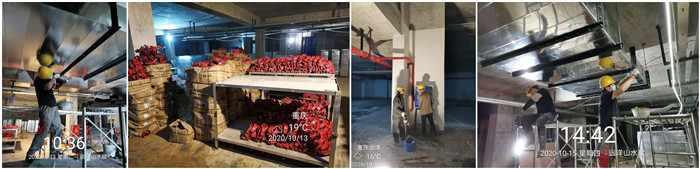

项目状态:远洋山水赋是重庆远洋地产打造的商住小区,地块位于沙坪坝区西永组团C标准分区C2-1-2/02号宗地,我司于5月5日进场施工。总施工进度39%,总施工人数18人;27号地块9人,地下室喷淋进度95%,地下室消火栓系统进度66%,地下室消防电系统进度71%,地下室风系统进度51%,地上楼栋消火栓系统进度62%,地上楼栋消防电系统进库55%,地上楼栋风系统进度75%。
4. 2020年9日26日-10月16日 富元地产-富元君庭开发项目消防施工
负责人:夏虎林

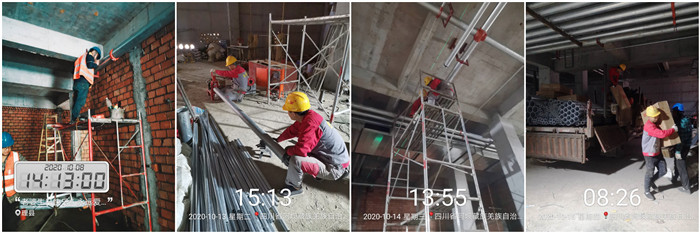

本周动态:消防水系统、自动喷淋系统、机动车防火分区施工

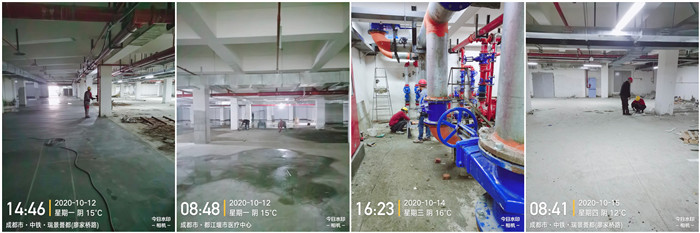

项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019年9月25日进场施工,目前总工程施工进度约为41%。地下室喷淋系统进度69%,消火栓系统进度73%,防排烟系统进度59%。消防电设备底座安装,进度26%,弱电桥架完成83%,2号地块1号楼3层预埋完成50%,4号楼首层预埋完成10%,消防桥架完成90%;弱电班组4人,消防电4人,消防水10人,防排烟班组4人.

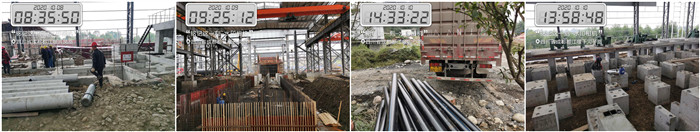

5. 2020年9日26日-10月16日 长峰钢铁集团新轧钢厂项目
负责人:邓春冬

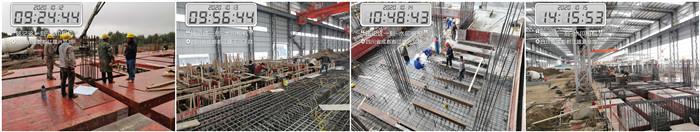

今日动态:设备预埋件预埋施工
项目状态:成都市长峰钢铁集团位于都江堰经济开发区内,我司与2020年5月18日进场施工,长峰项目日报。目前轧钢厂基础件预埋总施工进度约62%,其中预埋件制作完成97%,预埋完成59%,1、连铸8.67m平台安装角钢预埋板完成70%;2、精整区-2.0m预埋件完成80%;3、日共计施工人数15人。
6. 2020年9日26日-10月16日 玉屏商场重建消防施工项目
负责人:杨长保
今日动态:喷淋支管安装

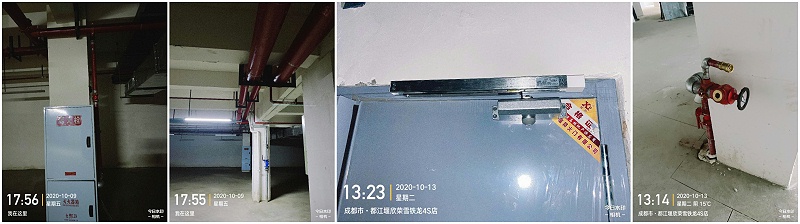

项目动态:原玉屏商场位于成都市都江堰市蒲阳路口,我司与2020年7月3日进场施工。 目前总施工进度为88%,施工总人数11人。消火栓:进度为90%;喷淋:5人,四层试压,进度为88%;防排烟:4人,负一层安装风管,进度为86%。电气:2人,负二层安装灯管,进度为80%。
7. 2020年9日26日-10月16日 理县藏语佛学院消防施工项目
负责人:李昌勇
今日动态:消火栓系统,制作支架,加工消火栓主管,环网管加工
项目动态:佛学院项目日报,综合楼三楼部分支管安装,地下室消火栓环网安装,消火栓立管安装,施工人数6人,通风安装学生宿舍卫生间换气扇,已完成施工人数4人。
8. 2020年9日26日-10月16日 都江堰公交大厦消防施工项目
负责人:邓春冬
今日动态:电系统预埋

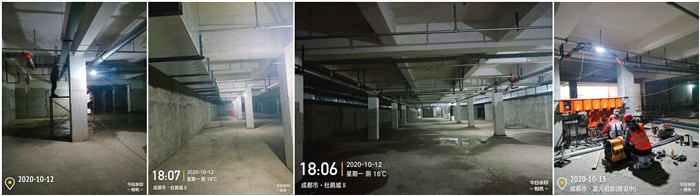

项目状态:都江堰公交大厦消防施工项目是都江堰市巴士有限责任公司,位于都江堰市迎宾大道中段,我司与2020年7月3日进场施工,目前总施工进度约4.9%,负一层水电预埋完成90%,今日无人施工,无工作面。

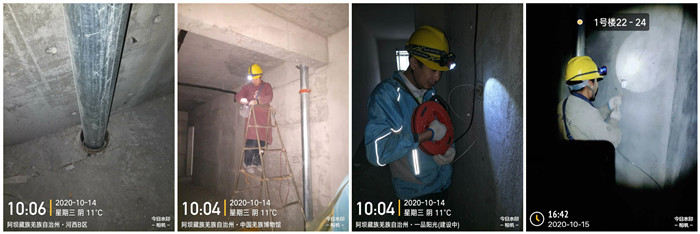

9. 2020年9日26日-10月16日 阿坝州茂县领先一品阳光消防施工项目
负责人:马信全
今日动态:喷淋支管安装
项目动态:茂县领先“一品阳光”商住楼项目为茂县首个东西部对口支援招商项目。该项目建设地位于茂县县城河西片区,与中国羌族博物馆、金龟堡城雕等人文建筑景点相毗邻,工程用地面积31613.49平方米,建筑面积14.66万平方米,工程总投资4.5亿。我司与2020年8月3日进场施工。 目前总施工进度为3%,今日通风、无人施工,水电班组2号楼穿线3人。22一24层穿线2人。掏线盒1人。今天共计施工人数3人。
10.2020年9日26日-10月16日 科星置业-翡翠积家商住开发项目消防施工
负责人:夏虎林
今日动态: 地下室消防柜安装、地下室、标准层应急灯具安装、地下室负一层风管安装
项目状态:翡翠积家商住开发项目是科星置业有限公司打造的商住小区,位于成都市都江堰市彩虹大道南段,我司于2019年3月22日进场施工,目前总施工进度95%,今日联动调试,消防水系统进度95%,电系统进度95%,施工人数5人。
——
四川 国晋消防工程有限公司,是一家专业从事住宅建筑、公共建筑、工业建筑消防系统设计、施工、检测、维护保养及安全评估的整体解决方案服务商,注册资金6000万元,总部位于四川省成都市。公司同时具备建设厅颁发的消防设施工程专业承包壹级、消防设施工程设计专项乙级、建筑装修装饰工程专业承包贰级、机电工程施工总承包叁级、建筑机电安装工程专业承包叁级、城市及道路照明工程专业承包叁级、输变电工程专业承包叁级、建筑施工劳务和模板脚手架施工资质,以及应急管理部消防救援局核准的消防设施维护保养检测服务和消防安全评估服务资格。
