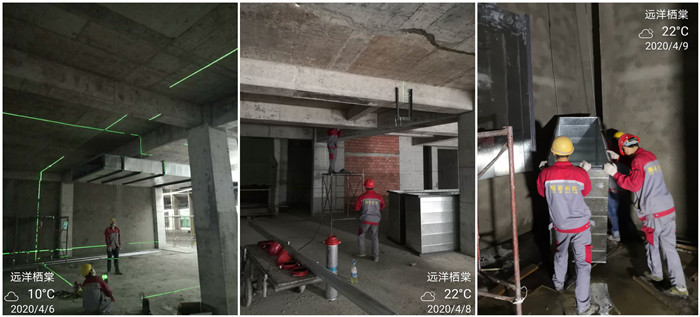

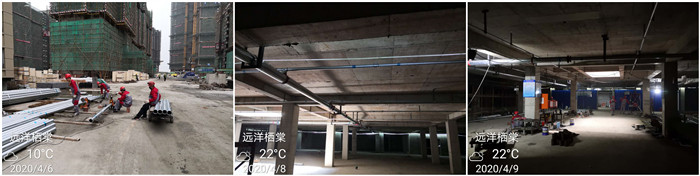

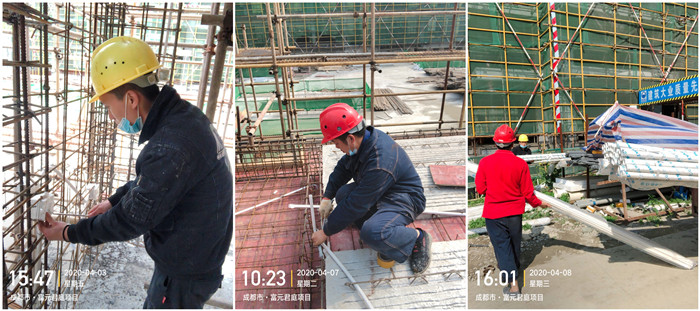

1. 2020年4日3日-4月9日 远洋地产-远洋栖棠商住开发项目消防施工
负责人:张晓林
今日动态:地下室喷淋、排烟系统、楼上消火栓系统施工
项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于2019年12月中旬进场施工, 目前总施工进度约为4%,现正进行地下室喷淋、排烟系统施工。喷淋系统约完成10%,施工人数7人,正安装2分区主管。楼上消火栓系统施工4人,2人装11号楼立管,2人装各楼一层消火栓。防排烟班组施工人数6人,正安装7防火分区,进度完成13%。项目总施工人数17人。
2.2020年4日3日-4月9日 富元地产-富元君庭开发项目消防施工
负责人:夏虎林
本周动态:弱电系统,自动报警系统 预埋施工
项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019年9月25日进场施工,目前总工程施工进度为5%,现进行弱电系统,自动报警系统预埋施工,今日完成9号楼10号楼主管道二次配管,正在进行2号楼3号楼地下室人防地漏预埋,施工人数3人。

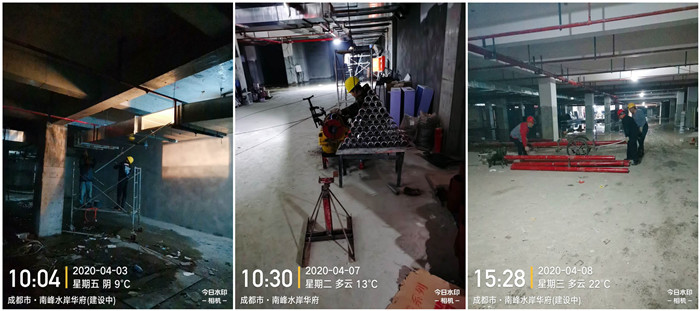

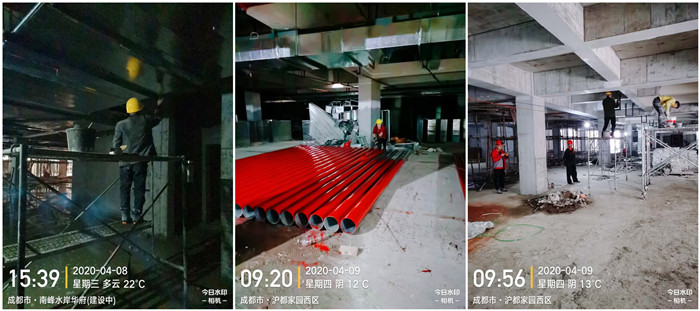

3.2020年4日3日-4月9日 广东南峰集团-南峰水岸华府消防施工
负责人:付明强

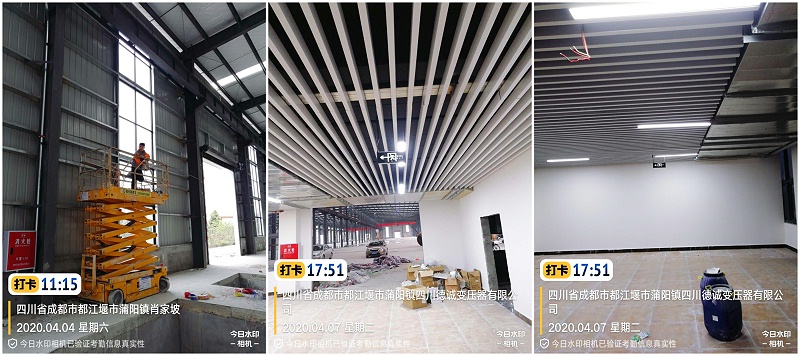

今日动态:消防水系统、 消火栓 、 电系统、防排烟系统地下室安装百叶、 防排烟系统施工
项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与2018年5月进场施工。目前总施工进度为69%,现进行一期水系统地下室3#前安装;3#安装消火栓;水系统进度为82%;电系统4#、6#安装桥架端子箱;电系统进度为56%;防排烟系统地下室安装百叶,地下室做漏光试验;防排烟系统进度为82%;二期预留预埋8#楼;二期总进度为9%。现场施工人数21人。

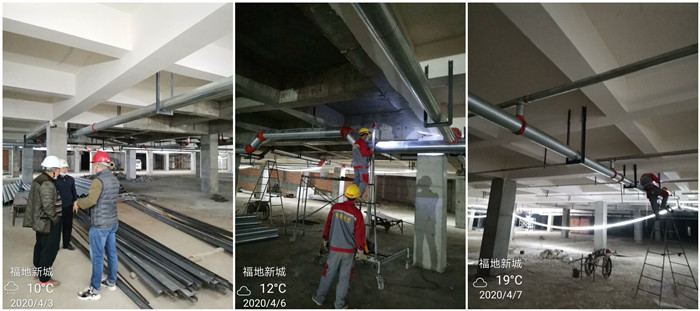

4.2020年 4日3日-4月9日 成都青白江-福地新城安置房消防施工

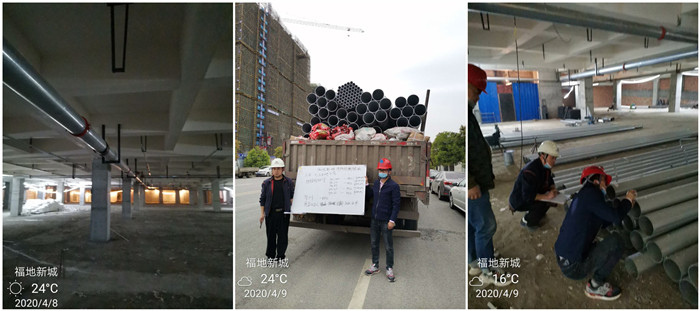

负责人:张晓林
本周动态:消防水系统施工
项目状态:福地新城项目是中交第四公路工程局有限公司打造的纯住宅区,位于青白江区成青快速路,纬五段B路以西,经七路南段以北,我司于2019年11月18日进场施工,目前总施工进度为4%,现进行消防水系统施工,今天正在进行地下室负一层机动车防火分区1、2的施工,进度为48%,现场施工人数6人。

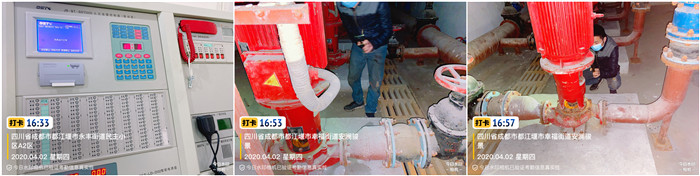

5.2020年3月26-4月2日-江宁机械有限公司高精度轴心、螺杆生产项目消防施工
负责人:杨涛
本周动态:消火栓系统压力试验和报警设备安装
项目状态:高精度轴心、螺杆生产项目是都江堰市江宁机械有限公司投资新建的新厂房,位于都江堰经济开发区,我司于2019年10月10日进场施工,目前总施工进度为88%,现进行火灾自动报警系统施工,现正在进行报警设备安装工作。现场施工人数4人。
6.2020年4日3日-4月9日 科星置业-翡翠积家商住开发项目消防施工
负责人:夏虎林
今日动态:报警系统探测器,吸顶广播安装,室外总评水泵接合器,室外消火栓安装
项目状态:翡翠积家商住开发项目是科星置业有限公司打造的商住小区,位于成都市都江堰市彩虹大道南段,我司于2019年3月22日进场施工,目前总施工进度85%,现进行地下室负一负二层报警系统探测器,吸顶广播安装,单项工程进度86%。室外总评水泵接合器,室外消火栓安装,单项工程进度90%。总施工人数9人。
