截止日前,全国中小企业复工率已超八成,国晋消防复工复产业在有序的进行中。
1. 2020年3月25-31日-都江堰市祥恒包装制品有限公司消防改造
负责人:夏虎林
今日动态:报警系统配管

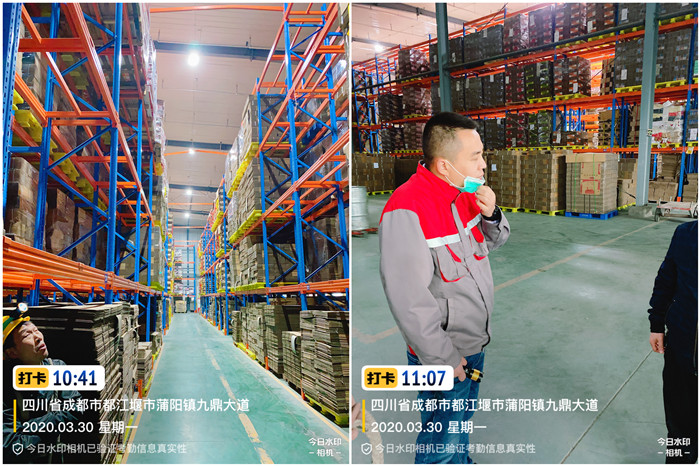

项目状态:都江堰市祥恒包装制品有限公司消防改造项目是山鹰集团旗下的生产厂区,位于都江堰市久鼎大道12号,我司与2019年11 月23日进场施工,目前项目总工程进度为百分之58%,货架区喷淋系统敷设完毕,需增补支架原纸仓库报警系统设备安装到位。现正进行厂房二报警系统配管,布线,设备安装,单项进度45%,厂房一水炮系统布管,水系统进度75%,施工人数9人。
2. 2020年3月26-4日2日-远洋栖棠商住开发项目消防施工
负责人:张晓林
今日动态:地下室喷淋、排烟系统、楼上消火栓系统施工

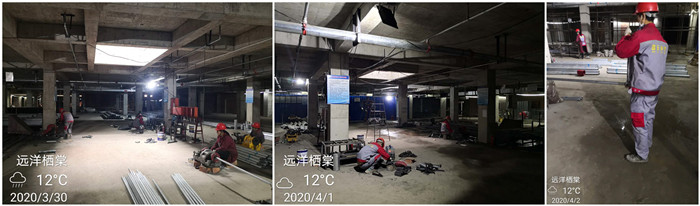

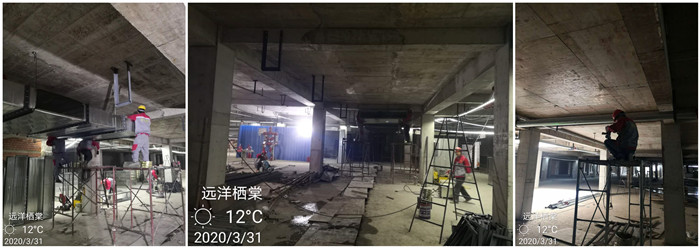

项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于2019年12月中旬进场施工, 目前总施工进度约为 3%,现正进行地下室喷淋、排烟系统施工。喷淋系统约完成10%,施工人数8人。防排烟班组施工人数6人,制作、安装风管,进度完成3%。项目总施工人数14人。
3.2020年3月26-4月2日-富元君庭开发项目消防施工
负责人:夏虎林
本周动态:火灾自动报警系统施工

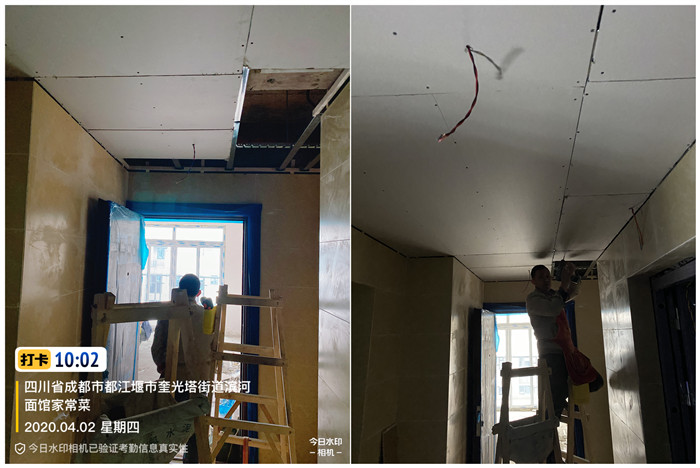

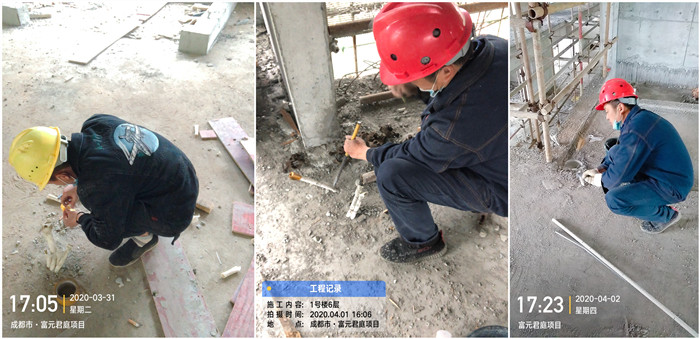

项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019年9月25日进场施工,目前总工程施工进度为5%,现进行弱电系统,自动报警系统预埋施工,正在进行2号楼二次配管以及试穿管,施工人数2人。
4.2020年3月26-4月2日- 南峰水岸华府消防施工
负责人:付明强
今日动态:现场消防施工

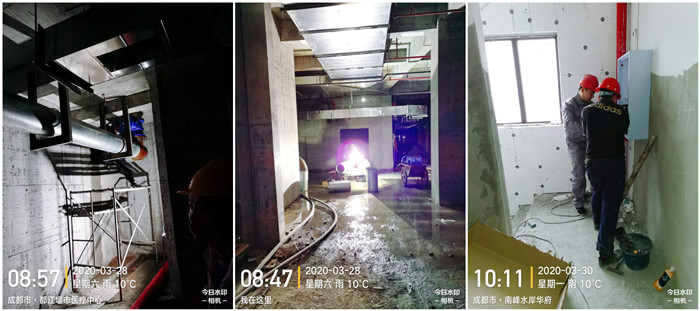

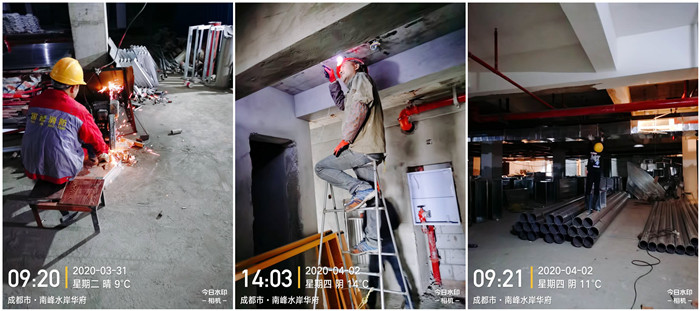

项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与2018年5月进场施工。目前总施工进度为68%,现进行一期水系统地下室水泵房安装;4#、6#安装消火栓;水系统进度为80%;电系统穿6#线;电系统进度为55%;防排烟系统地下室安装2#正压风阀,地下室做漏光试验;防排烟系统进度为80%;二期预留预埋8#楼;二期总进度为8%。现场施工人数20人。
5.2020年3月26-4月2日-翡翠积家商住开发项目消防施工
负责人:夏虎林
今日动态:公区报警系统、应急照明及疏散指示系统、广播系统二装配管
项目状态:翡翠积家商住开发项目是科星置业有限公司打造的商住小区,位于成都市都江堰市彩虹大道南段,我司于2019年3月22日场施工,目前总施工进度为82%,现进行标准层公区报警系统、应急照明及疏散指示系统、广播系统二装配管,探测器、广播、灯具等设备安装,单项工程进度82%;地下室负一负二层组合式消防柜管网敷设,单项工程进度83%。现场施工人数6人。
6. 2020年3月26-4月2日-江宁机械有限公司高精度轴心、螺杆生产项目消防施工
负责人:杨涛
本周动态:消火栓系统压力试验和报警设备安装
项目状态:高精度轴心、螺杆生产项目是都江堰市江宁机械有限公司投资新建的新厂房,位于都江堰经济开发区,我司于2019年10月10日进场施工,目前总施工进度为85%,现进行火灾自动报警系统施工,本周已经完善消火栓系统压力试验,现正在进行报警设备安装工作。现场施工人数3人。
7.2020年3月28-4日2日-福地新城消防施工
负责人:张晓林
本周动态:消防水系统施工
项目状态:福地新城项目是中交第四公路工程局有限公司打造的纯住宅区,位于青白江区成青快速路,纬五段B路以西,经七路南段以北,我司于2019年11月18日进场施工,目前总施工进度为2%,现进行消防水系统施工,今天正在进行地下室负一层机动车防火分区1、2的施工,进度为38%,现场施工人数5人。
——
