日子每天都在飞逝,时间永远不等人。每天进步一点,日积月累下来,会有意想不到的爆发式增长,我们还在持续不断的进步着。那么你呢?有跟我们一起每天学习一点点,每天进步一点点吗?下面依旧是每周持续施工的项目工程。没有看到你想要的?可能我们还在努力去争取中。慢慢的你想要的任何项目我们都有涉及,只会多不会少。敬请期待...

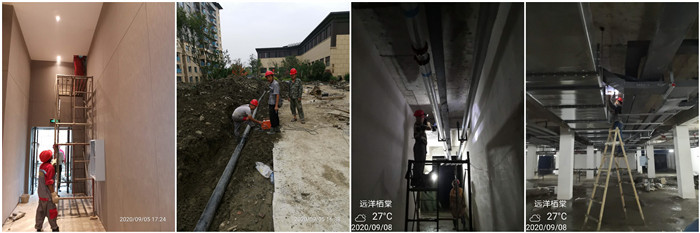

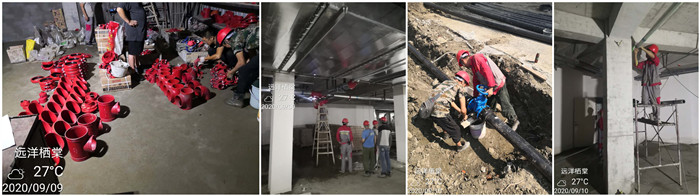

1. 2020年9日5日-9月11日 远洋地产-远洋栖棠商住开发项目消防施工
负责人:张晓林
今日动态:防排烟、喷淋、楼上消火栓、报警系统施工
项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于2019年12月中旬进场施工,目前项目总施工进度82%。水系统完成83%。人数12人。室外消火栓环网,地下喷淋,1号楼1层暗箱,消防水池进水管,室外消火栓环网,低区环网灌水。电系统完成73%,施工11人,5人清地下室6.7分区点位,2人安装气体灭火系统,4人装楼上5.11号楼报警设备。总施工23人。

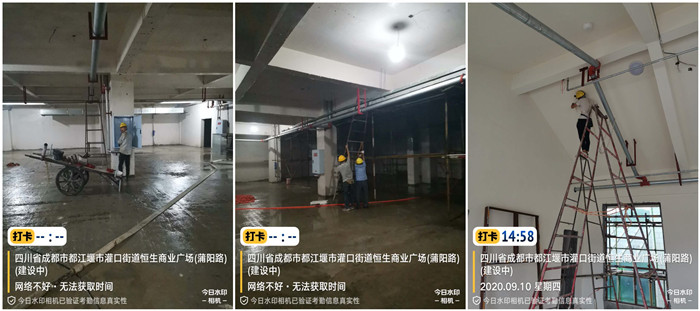

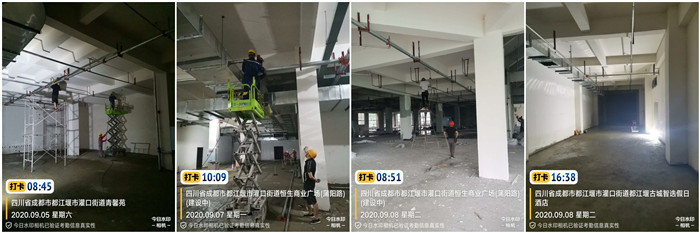

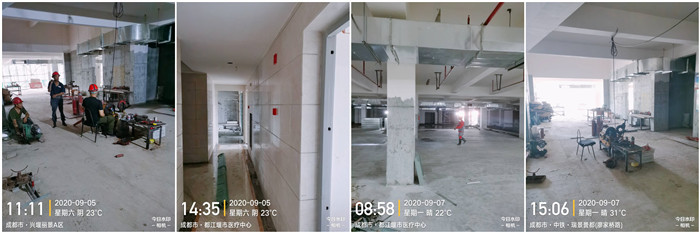

2. 2020年9日5日-9月11日 广东南峰集团-南峰水岸华府消防施工
负责人:付明强
今日动态:水系统地下室、地下室配管、防排烟系统、地下室组装风管、防排烟系统施工
项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与2018年5月进场施工。目前总施工进度为86%,现进行一期水系统,打压,收边收口等;水系统进度为95%;电系统,地下室及楼上安装设备,安装桥架及应急柜;电系统进度为79%;防排烟系统,防排烟系统进度为96%;二期防排烟系统地下室安装风管,进度为45%;二期地下室穿线,二期总进度为16%。三期预埋11#。现场施工人数17人。

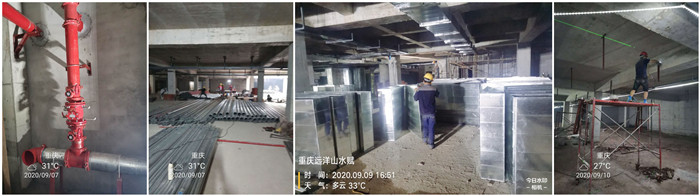

3. 2020年9日5日-9月11日 重庆远洋地产-远洋山水赋商住开发项目消防施工
负责人:周浩
今日动态: 喷淋主管安装、加工厂地喷淋主管、防排烟施工
项目状态:远洋山水赋是重庆远洋地产打造的商住小区,地块位于沙坪坝区西永组团C标准分区C2-1-2/02号宗地,我司于5月5日进场施工。目前总施工进度24%。1、31地块主管支架制作、喷淋主管沟槽、安装5,2、27地块车库消火栓支管碰头2人,4、25号楼1、2层风管安装2人。施工人数9人。

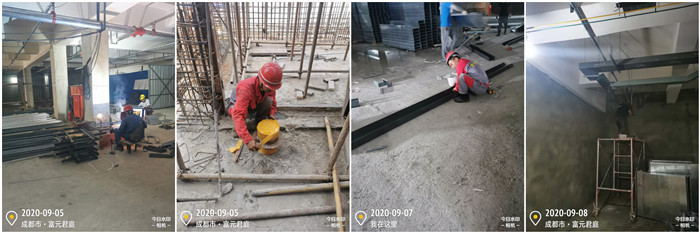

4. 2020年9日5日-9月11日 富元地产-富元君庭开发项目消防施工
负责人:夏虎林
本周动态:消防水系统、自动喷淋系统、机动车防火分区施工
项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019年9月25日进场施工,目前总工程施工进度约为27%。地下室喷淋系统进度45%,消火栓系统进度47%,防排烟系统进度30%。弱电桥架完成15%,消防桥架完成20%。施工人数24人。

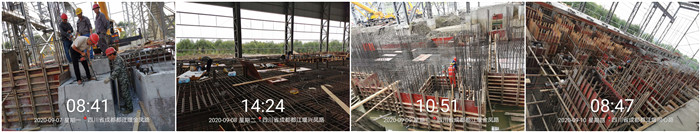

5. 2020年9日5日-9月11日 长峰钢铁集团新轧钢厂项目
负责人:邓春冬
今日动态:设备预埋件预埋施工
项目状态:成都市长峰钢铁集团位于都江堰经济开发区内,我司与2020年5月18日进场施工,目前轧钢厂基础件预埋总施工进度约29%,其中预埋件制作完成93%,预埋完成27%,1、冷床一区安装波纹管完成10%,2、高速二区安装预埋件完成90%,3、连筑体区安装预埋件完成95%。共计施工人数32人。
6. 2020年9日5日-9月11日 玉屏商场重建消防施工项目
负责人:杨长保
今日动态:喷淋支管安装
项目动态:原玉屏商场位于成都市都江堰市蒲阳路口,我司与2020年7月3日进场施工。目前总施工进度为67%,施工总人数8人。消火栓:2人,配料,进度为54%;喷淋:2人,下料和做支架,进度为68%;防排烟:进度为60%。电气:4人,四层安装疏散指示,进度为46%。

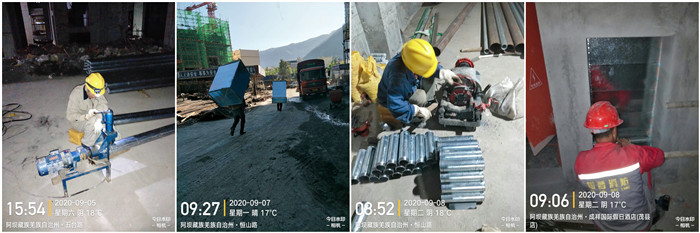

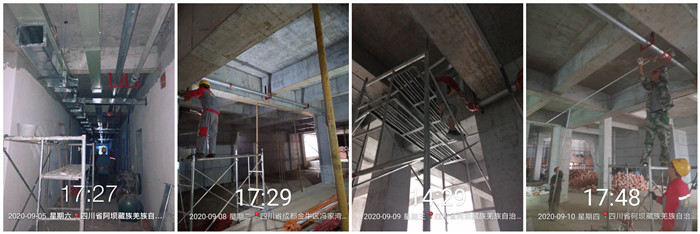

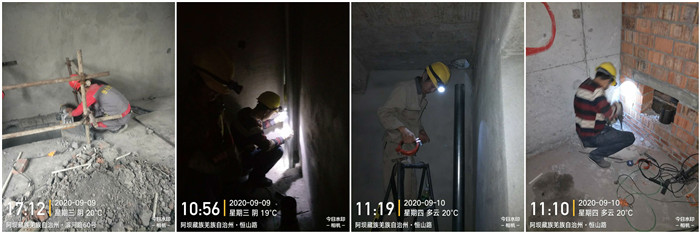

7. 2020年9日5日-9月11日 理县藏语佛学院消防施工项目
负责人:李昌勇
今日动态:消火栓系统,制作支架,加工消火栓主管,环网管加工
项目动态:综合楼地下室喷淋主管支管安装,完成量13%施工人数6人,调学生宿舍,教师楼,教学楼,阀件安装好,施工人数6人,映秀民宿一楼报警配管穿线,施工人数3人
8. 2020年9日5日-9月11日 都江堰公交大厦消防施工项目
负责人:邓春冬
今日动态:电系统预埋
项目状态:都江堰公交大厦消防施工项目是都江堰市巴士有限责任公司,位于都江堰市迎宾大道中段,我司与2020年7月3日进场施工,目前总施工进度约3.3%,无工作面,无人施工。
9. 2020年9日5日-9月11日 阿坝州茂县领先一品阳光消防施工项目
负责人:马信全
今日动态:喷淋支管安装
项目动态:茂县领先“一品阳光”商住楼项目为茂县首个东西部对口支援招商项目。该项目建设地位于茂县县城河西片区,与中国羌族博物馆、金龟堡城雕等人文建筑景点相毗邻,工程用地面积31613.49平方米,建筑面积14.66万平方米,工程总投资4.5亿。我司与2020年8月3日进场施工。目前总施工进度为2%,1号楼风管搬运上楼施工人数2人,2号楼1至12层正压送风管另外输送剪刀楼梯口风管安装,2人。水电班组1号楼消火栓立管支架安装2人,1号楼消火栓立管安装2人已经施工到15层。15层未抺灰,暂停施工,明天施工2号楼立管。共计施工人数8人。
你看着这些是不是觉得内容很雷同?但是数据却不同。每天进步一点点,那么您会愿意跟我们四川国晋消防工程有限公司一起每天学习一点点,每天进步一点点吗?
