十月时间飞逝,施工动态不能停--四川国晋消防

作者: 编辑: 来源: 发布日期: 2020.10.23
信息摘要:
国晋消防--消防施工动态进行时….1.2020年10日17日-10月23日远洋地产-远洋栖棠商住开发项目2.广东南峰集团-南峰水岸华府消防施…
国晋消防--消防施工动态进行时….

12020年1017-1023  远洋地产-远洋栖棠商住开发项目消防施工

负责人:张晓林

今日动态:防排烟、喷淋、楼上消火栓、报警系统施工

项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于201912月中旬进场施工,目前项目总施工进度88%。水系统完成88%,施工人数2人,安装水泵接合器。电系统完成88%,4人安装1号楼闭门器。总施工人数6人

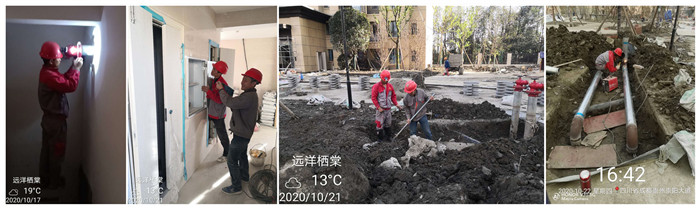

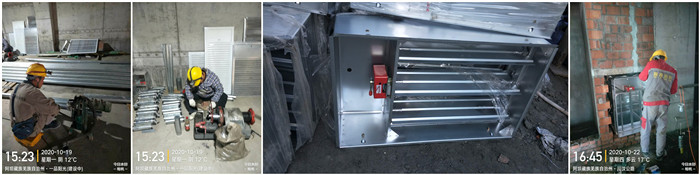

10月17日 崇州远洋栖棠--700

2. 2020年1017-1023   广东南峰集团-南峰水岸华府消防施工

负责人:付明强

今日动态:水系统地下室、地下室配管、防排烟系统、地下室组装风管、防排烟系统施工

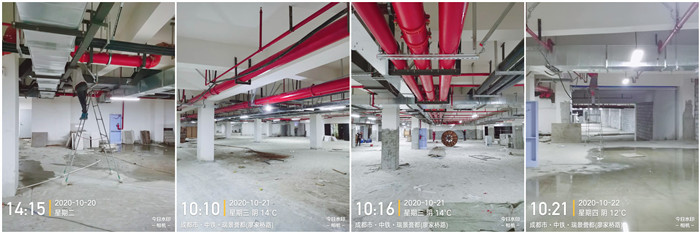

项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与20185月进场施工。 目前总施工进度为92%;一期:水系统刷漆,安装商铺消火栓,进度为97%;二期:水系统,安装喷淋管;一期:电系统,地下室及楼上安装设备,放报警多线及主线,压接箱子等;电系统进度为88%;一期:防排烟系统安装风口百叶,进度为97%;二期:防排烟系统休息,进度为45%;二期:进度为18%。三期:预埋11#、12#。现场施工人数28人。

10月20日 南峰水岸华府--付明强_副本

3. 2020年1017-1023     广东南峰集团-南峰水岸华府消防施工

负责人:周浩

今日动态: 喷淋主管安装、加工厂地喷淋主管、防排烟施工

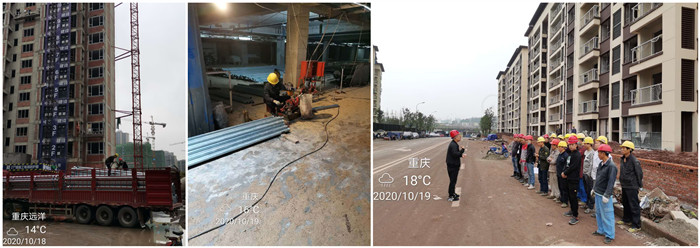

项目状态:远洋山水赋是重庆远洋地产打造的商住小区,地块位于沙坪坝区西永组团C标准分区C2-1-2/02号宗地,我司于55日进场施工。总施工进度42%,总施工人数25人;27地块地下室喷淋进度95%,地下室消火栓系统进度68%,地下室消防电系统进度72%,地下室风系统进度55%,地上楼栋消火栓系统进度65%,地上楼栋消防电系统进库58%,地上楼栋风系统进度78%,今天5人安装27号地块-地下室的消火栓:4人安装27号地块穿线安底座:5人安装31号地块地下室一防火分区的自淋;4人安装23号楼立管。7人安装27号地块2#、5#楼风系统。

10月17日 重庆远洋山水赋700

4. 2020年1017-1023   富元地产-富元君庭开发项目消防施工

负责人:夏虎林

本周动态:消防水系统、自动喷淋系统、机动车防火分区施工

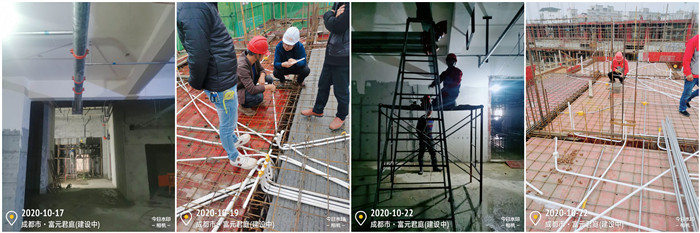

项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019925日进场施工,目前总工程施工进度约为43%。地下室喷淋系统进度73%,消火栓系统进度77%,防排烟系统进度65%。消防电设备底座安装,进度34%,弱电桥架完成85%,消防桥架完成92%;2号地块4号楼首层预埋完成50%;弱电班组4人,消防电5人,消防水10人,防排烟班组5人。

10月17日 富元君庭项目--700

5. 2020年1017-1023   长峰钢铁集团新轧钢厂项目

负责人:邓春冬

今日动态:设备预埋件预埋施工

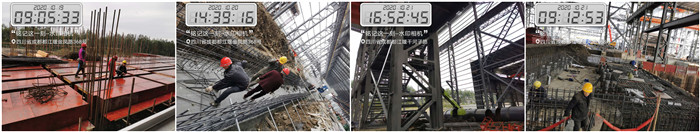

项目状态:成都市长峰钢铁集团位于都江堰经济开发区内,我司与2020518日进场施工,长峰项目日报。目前轧钢厂基础件预埋总施工进度约66%,其中预埋件制作完成97%,预埋完成63%,1、粗中轧区电力沟安装预埋件完成100%  2、2号主电室3.970m平台安装预埋件  3、3号主电室3.970m处安装预埋件完成100%  日共计施工人数22人 。

10月19日 长峰轧钢厂-700

6. 2020年1017-1023   玉屏商场重建消防施工项目

负责人:杨长保

今日动态:喷淋支管安装

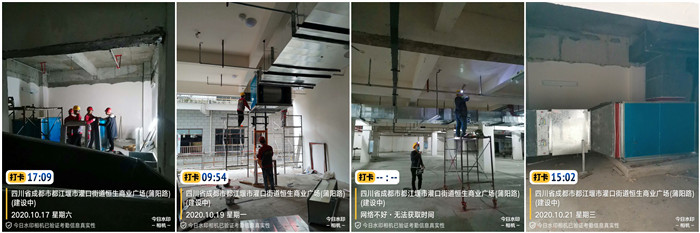

项目动态:原玉屏商场位于成都市都江堰市蒲阳路口,我司与202073日进场施工。 目前总施工进度为92%,今日无人施工。

10月17日 玉屏广场-李坤700

7. 2020年1017-1023   理县藏语佛学院消防施工项目

负责人:李昌勇

今日动态:消火栓系统,制作支架,加工消火栓主管,环网管加工

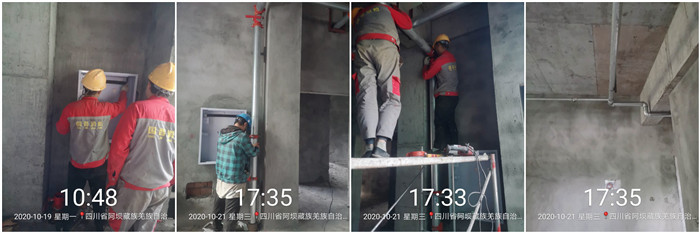

项目动态:佛学院项目日报,综合楼三楼部分支管安装,地下室消火栓环网安装,消火栓立管安装,施工人数6人,通风安装学生宿舍卫生间换气扇,已完成施工人数4

10月19日 理县藏语佛学院-李昌勇700

8. 2020年1017-1023   都江堰公交大厦消防施工项目

负责人:邓春冬

今日动态:电系统预埋

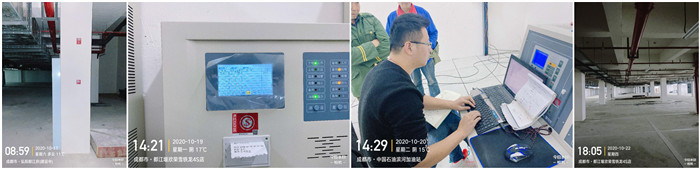

项目状态:都江堰公交大厦消防施工项目是都江堰市巴士有限责任公司,位于都江堰市迎宾大道中段,我司与202073日进场施工,目前总施工进度约5.5%,负一层水电预埋完成90%,一层水电预埋完成90%,今日无人施工,无工作面。

案例临时内页图

9. 2020年1017-1023  阿坝州茂县领先一品阳光消防施工项目

负责人:马信全

今日动态:喷淋支管安装

项目动态:茂县领先“一品阳光”商住楼项目为茂县首个东西部对口支援招商项目。该项目建设地位于茂县县城河西片区,与中国羌族博物馆、金龟堡城雕等人文建筑景点相毗邻,工程用地面积31613.49平方米,建筑面积14.66万平方米,工程总投资4.5亿。我司与202083日进场施工。 目前总施工进度为4%,今日通风班组:1、5号楼正压送风阀件安装4人。水电班组加I工厂地套丝1人,桥架支架钻孔1人,2号楼消火栓系统拴头组装2人。今天共计施工人数8人。

10月19日 茂县一品阳光--马信700

10.2020年1017-1023  科星置业-翡翠积家商住开发项目消防施工

负责人:夏虎林

今日动态: 地下室消防柜安装、地下室、标准层应急灯具安装、地下室负一层风管安装

项目状态:翡翠积家商住开发项目是科星置业有限公司打造的商住小区,位于成都市都江堰市彩虹大道南段,我司于2019322日进场施工,目前总施工进度95%,今日联动调试,消防水系统进度95%,电系统进度95%,施工人数5

10月17日 翡翠积家--李玉700

——

四川 国晋消防工程有限公司,是一家专业从事住宅建筑、公共建筑、工业建筑消防系统设计、施工、检测、维护保养及安全评估的整体解决方案服务商,注册资金6000万元,总部位于四川省成都市。公司同时具备建设厅颁发的消防设施工程专业承包壹级、消防设施工程设计专项乙级、建筑装修装饰工程专业承包贰级、机电工程施工总承包叁级、建筑机电安装工程专业承包叁级、城市及道路照明工程专业承包叁级、输变电工程专业承包叁级、建筑施工劳务和模板脚手架施工资质,以及应急管理部消防救援局核准的消防设施维护保养检测服务和消防安全评估服务资格。
