消防给水及消火栓系统消防施工完成后的试压冲洗要求-国晋消防分享

作者: 编辑: 来源: 发布日期: 2021.08.19
信息摘要:
消防给水及消火栓系统在消防施工完成后,需对管网进行强度试验和严密性试验,以及冲洗工作。对管网进行强度试验和严密性试验是必不可少的,这是评定工…

消防给水及消火栓系统在消防施工完成后,需对管网进行强度试验和严密性试验,以及冲洗工作。对管网进行强度试验和严密性试验是必不可少的,这是评定工程质量和系统功能的重要依据。消防给水及消火栓系统的管网冲洗,则是防止系统投入使用后发生堵塞的重要技术措施之一,也是必须要进行的。压力管道水压强度试验、水压严密性试验、管网冲洗要求等在下方四川国晋消防整理分享的内容中已详细列出,如需了解请细细查看。

消防给水及消火栓系统技术规范-施工、试压和冲洗-700


消防给水及消火栓系统技术规范

12 施工

12.4 试压和冲洗

12.4.1 消防给水及消火栓系统试压和冲洗应符合下列要求:
    1 管网安装完毕后,应对其进行强度试验、冲洗和严密性试验;
    2 强度试验和严密性试验宜用水进行。干式消火栓系统应做水压试验和气压试验;
    3 系统试压完成后,应及时拆除所有临时盲板及试验用的管道,并应与记录核对无误,且应按本规范表C.0.2的格式填写记录;
    4 管网冲洗应在试压合格后分段进行。冲洗顺序应先室外,后室内;先地下,后地上;室内部分的冲洗应按供水干管、水平管和立管的顺序进行;
    5 系统试压前应具备下列条件:
    1)埋地管道的位置及管道基础、支墩等经复查应符合设计要求;
    2)试压用的压力表不应少于2只;精度不应低于1.5级,量程应为试验压力值的1.5倍~2倍;
    3)试压冲洗方案已经批准;
    4)对不能参与试压的设备、仪表、阀门及附件应加以隔离或拆除;加设的临时盲板应具有突出于法兰的边耳,且应做明显标志,并记录临时盲板的数量。
    6 系统试压过程中,当出现泄漏时,应停止试压,并应放空管网中的试验介质,消除缺陷后,应重新再试;
    7 管网冲冼宜用水进行。冲洗前,应对系统的仪表采取保护措施;
    8 冲洗前,应对管道防晃支架、支吊架等进行检查,必要时应采取加固措施;
    9 对不能经受冲冼的设备和冲冼后可能存留脏物、杂物的管段,应进行清理;
   10 冲洗管道直径大于DN100时,应对其死角和底部进行振动,但不应损伤管道;
   11 管网冲洗合格后,应按本规范表C.0.3的要求填写记录;
   12 水压试验和水冲洗宜采用生活用水进行,不应使用海水或含有腐蚀性化学物质的水。
    检查数量:全数检查。
    检查方法:直观检查。

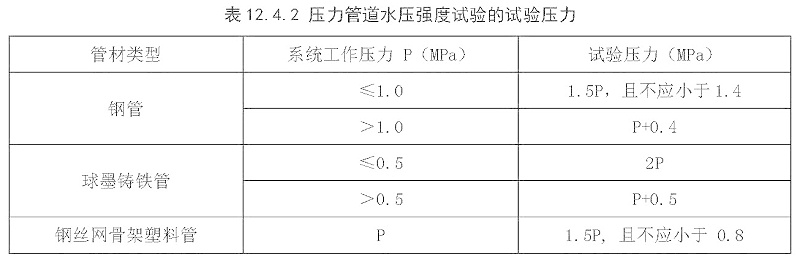

12.4.2 压力管道水压强度试验的试验压力应符合表12.4.2的规定。
    检查数量:全数检查。
检查方法:直观检查。

表12.4.2

12.4.3 水压强度试验的测试点应设在系统管网的最低点。对管网注水时,应将管网内的空气排净,并应缓慢升压,达到试验压力后,稳压30min后,管网应无泄漏、无变形,且压力降不应大于 0.05MPa。
    检查数量:全数检查。
    检查方法:直观检查。
12.4.4 水压严密性试验应在水压强度试验和管网冲洗合格后进行。试验压力应为系统工作压力,稳压24h,应无泄漏。
    检查数量:全数检查。
    检查方法:直观检查。
12.4.5 水压试验时环境温度不宜低于5℃,当低于5℃时,水压试验应采取防冻措施。
    检查数量:全数检查。
    检查方法:用温度计检查。
12.4.6 消防给水系统的水源干管、进户管和室内埋地管道应在回填前单独或与系统同时进行水压强度试验和水压严密性试验。
    检查数量:全数检查。
    检查方法:观察和检查水压强度试验和水压严密性试验记录。
12.4.7 气压严密性试验的介质宜采用空气或氮气,试验压力应为0.28MPa,且稳压24h,压力降不应大于0.01MPa。
    检查数量:全数检查。
    检查方法:直观检查。
12.4.8 管网冲洗的水流流速、流量不应小于系统设计的水流流速、流量;管网冲洗宜分区、分段进行;水平管网冲洗时,其排水管位置应低于冲洗管网。
    检查数量:全数检查。
    检查方法:使用流量计和直观检查。
12.4.9 管网冲洗的水流方向应与灭火时管网的水流方向一致。
    检查数量:全数检查。
    检查方法:直观检查。
12.4.10 管网冲洗应连续进行。当出口处水的颜色、透明度与入口处水的颜色、透明度基本一致时,冲洗可结束。
    检查数量:全数检查。
    检查方法:直观检查。
12.4.11 管网冲洗宜设临时专用排水管道,其排放应畅通和安全。排水管道的截面面积不应小于被冲洗管道截面面积的60%。
    检查数量:全数检查。
    检查方法:直观和尺量、试水检查。
12.4.12 管网的地上管道与地下管道连接前,应在管道连接处加设堵头后,对地下管道进行冲洗。
    检查数量:全数检查。
    检查方法:直观检查。
12.4.13 管网冲洗结束后,应将管网内的水排除干净。
    检查数量:全数检查。
    检查方法:直观检查。
12.4.14 干式消火栓系统管网冲洗结束,管网内水排除干净后,宜采用压缩空气吹干。
    检查数量:全数检查。
    检查方法:直观检查。

——

四川   国晋消防  工程有限公司,是一家专业成都消防公司,公司拥有大批工程技术人员、生产施工管理人员和消防施工队伍。具备《消防设施工程设计专项乙级》《消防设施工程专业承包壹级》《机电工程施工总承包叁级》等证书,可从事住宅建筑、公共建筑、工业建筑消防设计、消防施工、消费检测、消费维护保养及安全评估等服务。四川国晋消防熟练掌握了室内消火栓系统、室外消火栓系统、火灾自动报警系统、火灾自动喷水灭火系统、通风系统、防排烟系统、应急照明及疏散指示系统、防火门监控系统、电气 火灾监控系统、气体灭火系统、自动跟踪定位射流灭火系统、消防电源监控系统、应急广播系统、钢结构防火涂料等多种施工工艺与技术,可为您提供专业的消防系统整体解决方案。
