1. 2020年4日17日-4月23日 远洋地产-远洋栖棠商住开发项目消防施工
负责人:张晓林

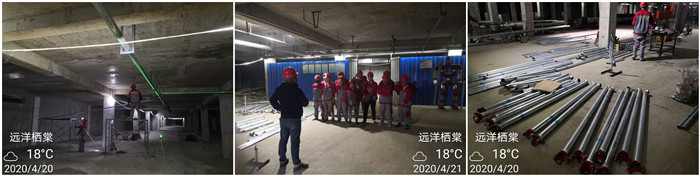

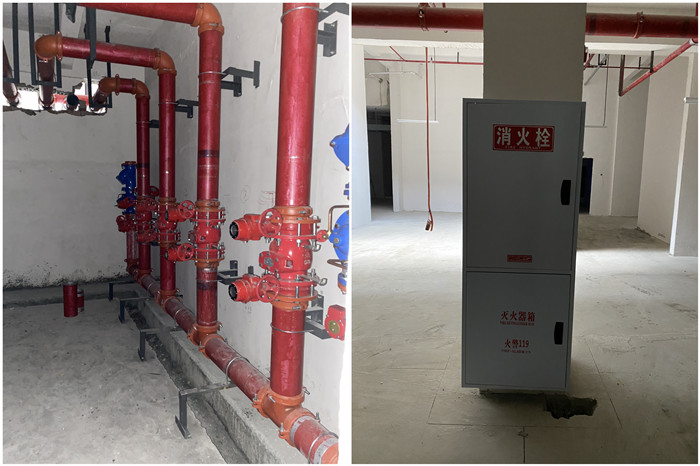

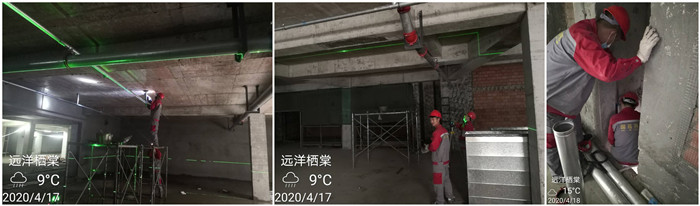

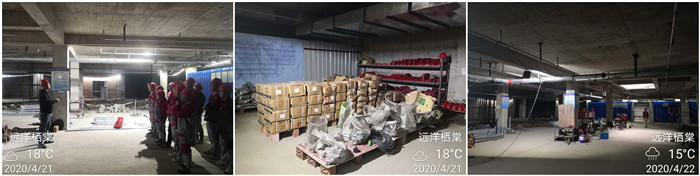

今日动态:地下室喷淋、楼上消火栓系统施工
项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于2019年12月中旬进场施工,目前总施工进度约为7%,现正进行地下室喷淋、楼上消火栓系统施工。喷淋系统约完成26%,施工人数6人,分别安装5、7、8防火分区支管。楼上消火栓系统完成6%。施工5人,2人安装1号楼消防箱,2人2号楼开支管洞,1人修立管洞口,3人加工区配料。总施工人数14人。
2. 2020年4日17日-4月23日 富元地产-富元君庭开发项目消防施工
负责人:夏虎林

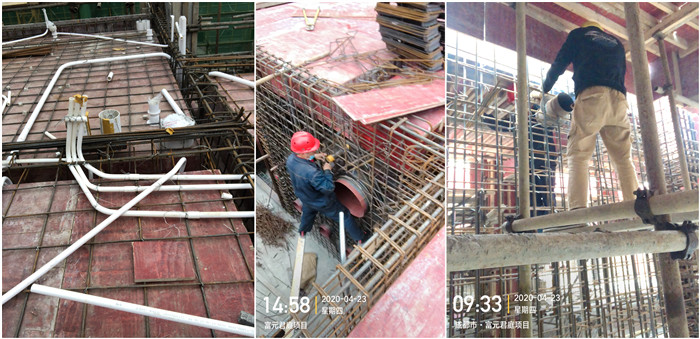

本周动态:火灾自动报警系统施工
项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019年9月25日进场施工,目前总工程施工进度为5%,现进行弱电系统,自动报警系统预埋施工, 今日号楼 4层墙柱预埋,7号楼4层,5层二次配管,施工人数一人。
3. 2020年4日17日-4月23日 广东南峰集团-南峰水岸华府消防施工
负责人:付明强

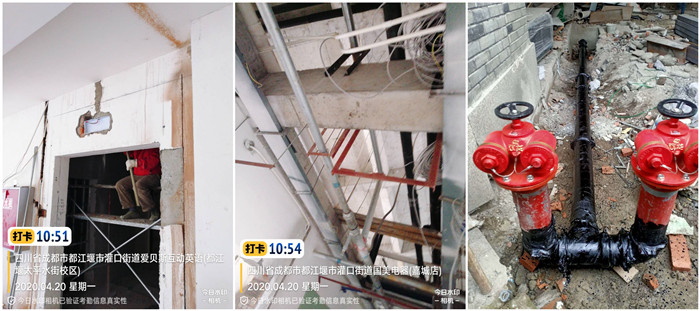

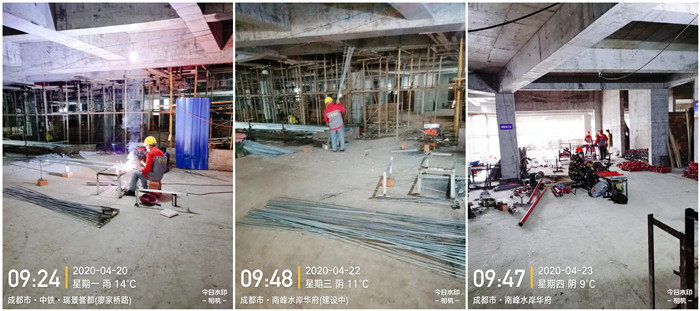

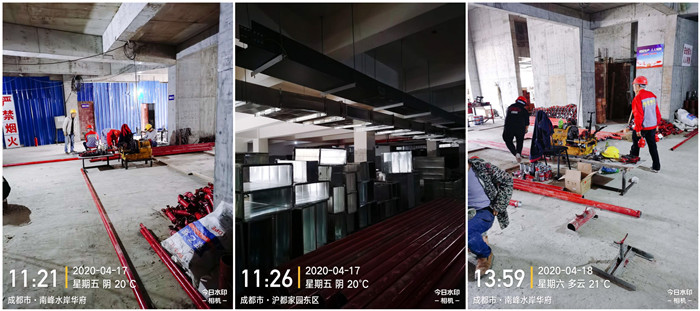

今日动态:水系统地下室、地下室配管、防排烟系统地下室组装风管、防排烟系统
项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与2018年5月进场施工。目前总施工进度为71%,现进行一期水系统地下室3#前安装,3#安消防箱;水系统进度为82%;电系统地下室配管;电系统进度为58%;防排烟系统地下安装风管;防排烟系统进度为93%;二期预留预埋8#楼;二期总进度为9%。现场施工人数20人。

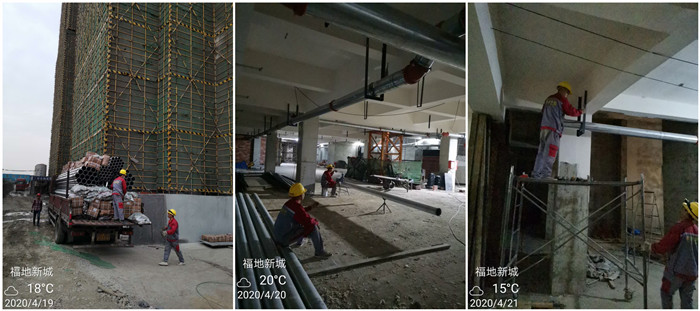

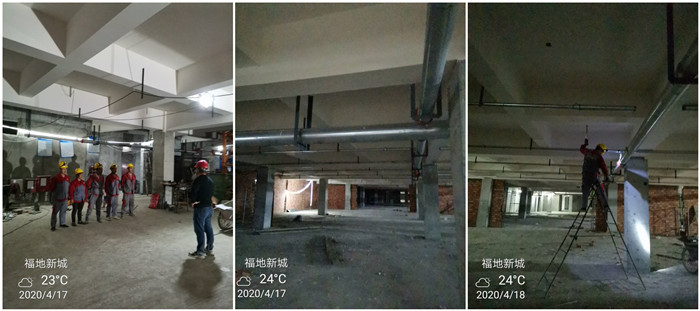

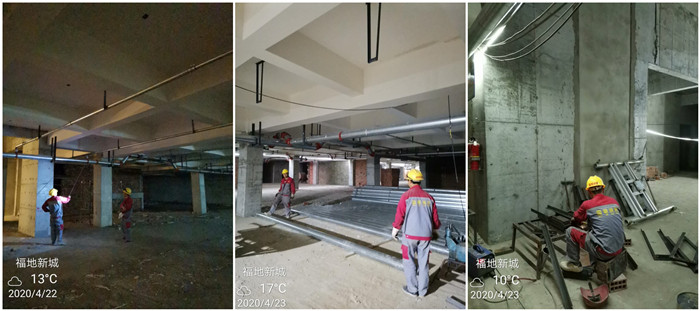

4. 2020年4日17日-4月23日 成都青白江-福地新城安置房消防施工
负责人:张晓林
本周动态:消防水系统施工
项目状态:福地新城项目是中交第四公路工程局有限公司打造的纯住宅区,位于青白江区成青快速路,纬五段B路以西,经七路南段以北,我司于2019年11月18日进场施工,目前总施工进度为4%,现进行消防水系统施工,今天正在进行地下室负一层机动车防火分区2的施工,进度为35%,现场施工人数2人。
5. 2020年4日17日-4月23日 江宁机械有限公司高精度轴心、螺杆生产项目消防施工
负责人:杨涛

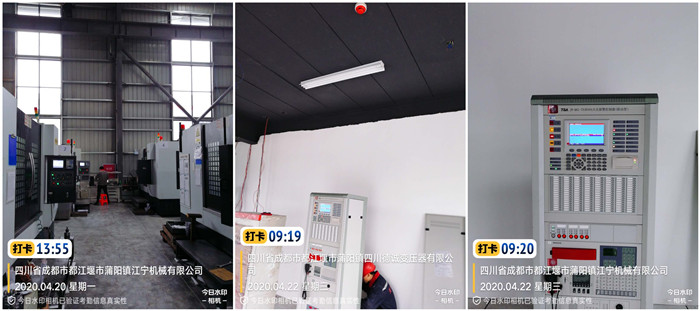

本周动态:消火栓系统压力试验和报警设备安装
项目状态:高精度轴心、螺杆生产项目是都江堰市江宁机械有限公司投资新建的新厂房,位于都江堰经济开发区,我司于2019年10月10日进场施工,目前总施工进度为94%,现正在进行报警设备调试工作,应急照明系统调试工作。现场施工人数4人。
6. 2020年4日17日-4月23日 科星置业-翡翠积家商住开发项目消防施工
负责人:夏虎林
今日动态: 地下室消防柜安装、地下室、标准层应急灯具安装、地下室负一层风管安装
项目状态:翡翠积家商住开发项目是科星置业有限公司打造的商住小区,位于成都市都江堰市彩虹大道南段,我司于2019年3月22日进场施工,目前总施工进度为89%,现进行地下室消防柜安装,单项进度70%,地下室、标准层应急灯具安装,单项进度70%,地下室负一层风管安装,单项进度40%,总施工人数15人。
7. 2020年4日17日-4月23日 都江堰市祥恒包装制品有限公司消防改造
负责人:夏虎林

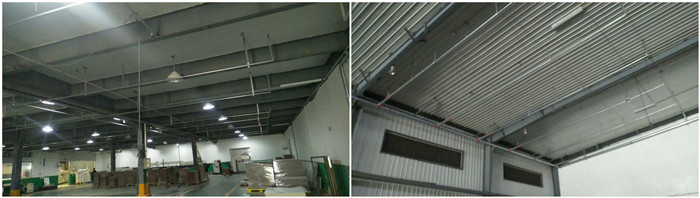

今日动态:水管网敷设、电器配管、布线、设备安装
项目状态:都江堰市祥恒包装制品有限公司消防改造项目是山鹰集团旗下的生产厂区,位于都江堰市久鼎大道12号,我司与2019年11 月23日进场施工,目前总施工进度为70%,现进行厂房一、厂房三水炮给水管网敷设,单项进度90%,厂房1、2、3电器配管、布线、设备安装,分部工程进度70%,总施工人数11人。
8. 2020年4日17日-4月23日 逸衡酒店管理有限公司投资娱乐住宿消防改造项目
负责人:杨涛
本周动态:消火栓系统压力试验和报警设备安装
项目状态:逸衡酒店管理有限公司投资改造娱乐住宿项目,一二层为温泉,三四五六层为洲际酒店。项目地址为都江堰市太平街。我司于2019年11月10日进场施工,目前总施工进度为70%,现进行火灾自动报警系统施工,喷淋系统施工。现正在进行报警系统配管穿线工作,二层和六层喷淋管道安装。现场施工人数4人。
——
四川国晋消防 工程有限公司,是一家专业从事住宅建筑、公共建筑、工业建筑消防系统设计、施工、检测、维护保养及安全评估的整体解决方案服务商,注册资金6000万元,总部位于四川省成都市。公司同时具备建设厅颁发的消防设施工程专业承包壹级、消防设施工程设计专项乙级、建筑装修装饰工程专业承包贰级、机电工程施工总承包叁级、建筑机电安装工程专业承包叁级、城市及道路照明工程专业承包叁级、输变电工程专业承包叁级、建筑施工劳务和模板脚手架施工资质,以及应急管理部消防救援局核准的消防设施维护保养检测服务和消防安全评估服务资格。
