国晋消防,消防百事通,提高安全意识

每周进度更新来了--四川国晋消防

作者: 编辑: 来源: 发布日期: 2020.07.17
信息摘要:
国晋消防--消防施工动态进行时:成都江南忆;必宿酒店;都江堰市长峰轧钢厂;理县致和广场;远洋地产-远洋栖棠商;广东南峰集团-南峰水岸华府;重…
国晋消防--消防施工动态进行时….

        1. 2020711-717  远洋地产-远洋栖棠商住开发项目消防施工

负责人:张晓林

今日动态:防排烟、喷淋、楼上消火栓、报警系统施工

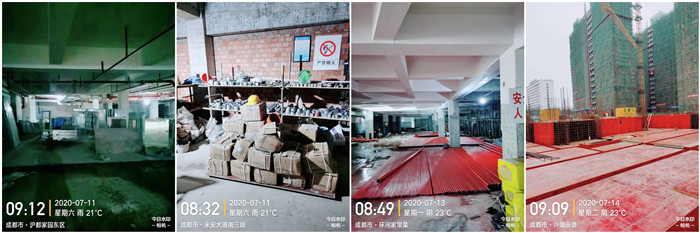

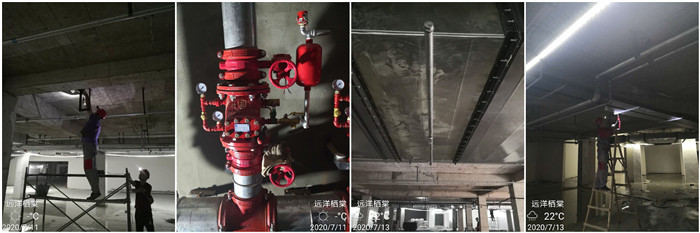

项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于201912月中旬进场施工,目前总施工进度约71%,正进行喷淋,地下室消火栓、防排烟、报警系统施工。防排烟进度86%6人施工,加工配管,安装泵房系统。水系统进度71%,共15人施工喷淋,水泵房,消防箱,环网。报警系统进度61%,放地下室风机控制线。共10人,总施工人数31人。

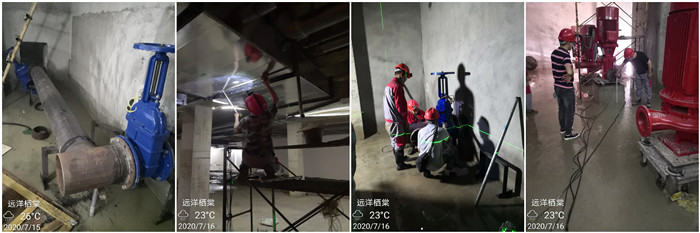

7月11日 崇州远洋栖棠700

7月15日 崇州远洋栖棠700

2. 2020711-717  广东南峰集团-南峰水岸华府消防施工

负责人:付明强

今日动态:水系统地下室、地下室配管、防排烟系统、地下室组装风管、防排烟系统施工

项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与20185月进场施工。 目前总施工进度为77%,现进行一期水系统,2#安装喷淋,总坪安装消火栓管;水系统进度为92%;电系统地楼上接线安装设备底座,;电系统进度为68%;防排烟系统,防排烟系统进度为96%;二期防排烟系统,地下安装风管,进度为9%;二期做7#预埋,二期总进度为11%。三期做12#预埋工作。现场施工人数22人。

7月11日 南峰水岸华府--付明强_副本

       7月15日 南峰水岸华府700

3. 2020711-717  重庆远洋地产-远洋山水赋商住开发项目消防施工

负责人:周浩

今日动态: 喷淋主管安装、加工厂地喷淋主管、防排烟施工

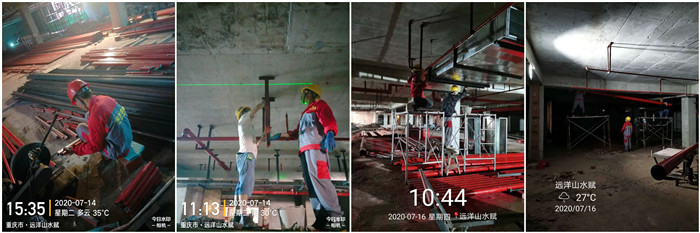

项目状态:远洋山水赋是重庆远洋地产打造的商住小区,地块位于沙坪坝区西永组团C标准分区C2-1-2/02号宗地,我司于55日进场施工。目前总施工进度约12%。今日施工部位,地下室2分区汽车坡道左边喷淋水平支管安装4人,1分区风机房喷淋支管安装2人,消火栓环网管安装2人,加工厂地支管下料1人,组装1人。防排烟班组地下室风管角钢法兰连接1人,2分区风管安装2人。今日共计施工人数14人。

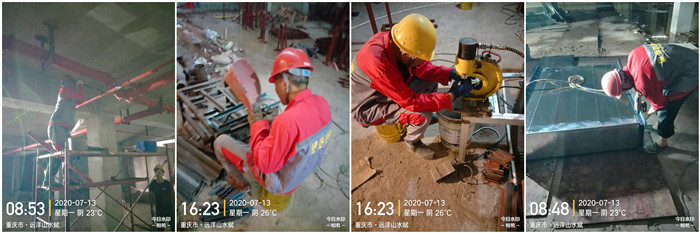

7月13日 重庆远洋山水赋-700

       7月14日 重庆远洋山水赋-700

4. 2020711-717  成都青白江-福地新城安置房消防施工

负责人:张晓林

本周动态:消防水系统、自动喷淋系统、非机动车防火分区、机动车防火分区施工

项目状态:福地新城项目是中交第四公路工程局有限公司打造的纯住宅区,位于青白江区成青快速路,纬五段B路以西,经七路南段以北,我司于20191118日进场施工,目前施工总进度为14%;自喷淋系统施工进度为54%,消火栓系统施工进度为8%;今日施工总人数2人;2人安装机动车防火分区15的自喷淋、预制管道、支吊架,已完进度为8%;人安装7工区地上楼层消火栓、预制管道、支吊架,已完进库为2%;

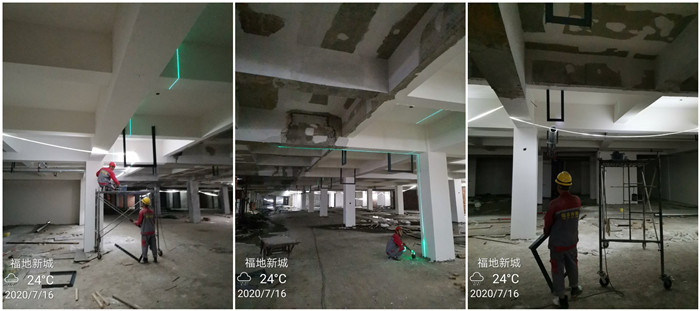

7月11日 青白江福地新城-700

7月16日 青白江福地新城-700

5. 2020711-717  富元地产-富元君庭开发项目消防施工

负责人:夏虎林

本周动态:消防水系统、自动喷淋系统、机动车防火分区施工

项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019925日进场施工,目前总工程施工进度约为5%。今日1号楼46层放线,2.3层箱体,底盒安装完成30%,3号楼23层放线,7号楼,9号楼67层收尾,施工人数12人。

7月11日 富元君庭项目700

6. 2020711-717日  逸衡酒店管理有限公司投资娱乐住宿消防改造项目

负责人:杨涛

本周动态:报警设备试调、应急照明设备安装调试、喷淋下支管安装

项目状态:逸衡酒店管理有限公司投资改造娱乐住宿项目,一二层为温泉,三四五六层为洲际酒店。项目地址为都江堰市太平街。我司于20191110日进场施工,目前总施工进度为87%,现进行火灾自动报警系统施工,喷淋系统施工。现正在进行一、二层报警设备、应急照明设备安装调试工作。6层喷淋下支管安装。现场施工人数4人。

7. 2020711-717  都江堰公交大厦消防施工项目

负责人:邓春冬

今日动态:电系统预埋

项目状态:都江堰公交大厦消防施工项目是都江堰市巴士有限责任公司,位于都江堰市迎宾大道中段,我司与202073日进场施工, 目前总工程施工进度约为 0.1%。今日进行地下室负二层电系统预埋完成20%,施工人数2人。

8. 2020711-717  长峰钢铁集团新轧钢厂项目

负责人:邓春冬

今日动态:设备预埋件预埋施工

项目状态:成都市长峰钢铁集团位于都江堰经济开发区内,我司与2020518日进场施工,目前轧钢厂基础件预埋总施工进度约21%,其中预埋件制作完成73%,预埋完成11%,日共计施工人数11人。

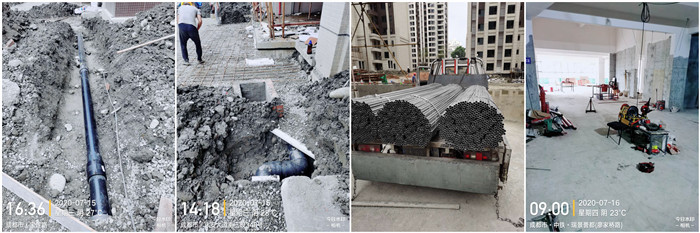

7月14日 长峰项目-700

——

四川  国晋消防 工程有限公司,是一家专业从事住宅建筑、公共建筑、工业建筑消防系统设计、施工、检测、维护保养及安全评估的整体解决方案服务商,注册资金6000万元,总部位于四川省成都市。公司同时具备建设厅颁发的消防设施工程专业承包壹级、消防设施工程设计专项乙级、建筑装修装饰工程专业承包贰级、机电工程施工总承包叁级、建筑机电安装工程专业承包叁级、城市及道路照明工程专业承包叁级、输变电工程专业承包叁级、建筑施工劳务和模板脚手架施工资质,以及应急管理部消防救援局核准的消防设施维护保养检测服务和消防安全评估服务资格。
