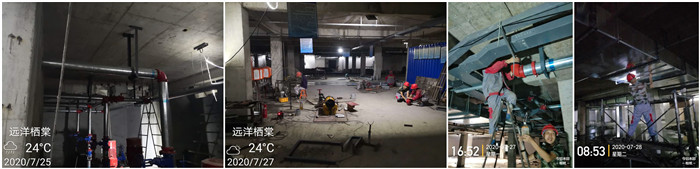

1. 2020年7日25日-7月31日 远洋地产-远洋栖棠商住开发项目消防施工
负责人:张晓林
今日动态:防排烟、喷淋、楼上消火栓、报警系统施工

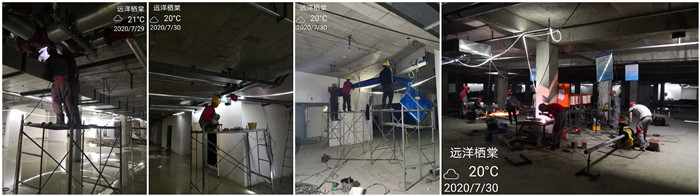

项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于2019年12月中旬进场施工,目前总施工进度约74%,正进行喷淋、消火栓、报警系统施工。水系统进度74%,共15人安装喷头,地下室消防箱,环网。下午班组办银行卡未上班。报警系统进度68%,调整洋房设备底座,施工人数4人。卷帘安装3人。总施工人数22人。

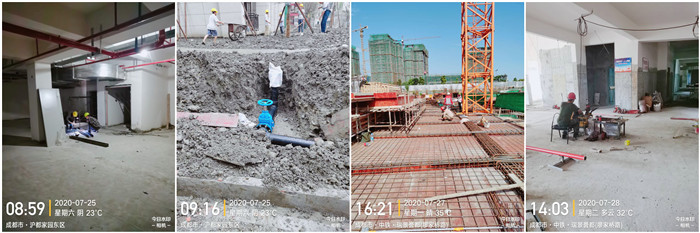

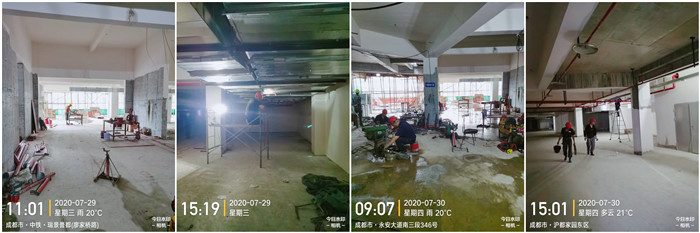

2. 2020年7日25日-7月31日 广东南峰集团-南峰水岸华府消防施工
负责人:付明强
今日动态:水系统地下室、地下室配管、防排烟系统、地下室组装风管、防排烟系统施工

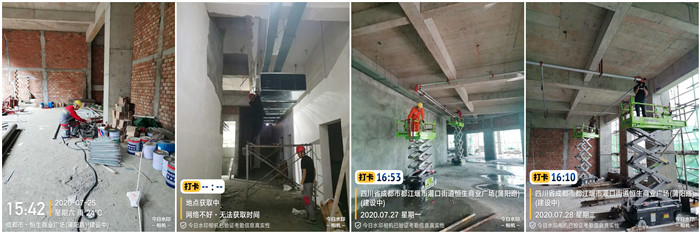

项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与2018年5月进场施工。 目前总施工进度为78%,现进行一期水系统,安装消火栓,地下收边收口;水系统进度为92%;电系统地下室安装风机控制柜;电系统进度为68%;防排烟系统,收边收口,防排烟系统进度为96%;二期防排烟系统,进度为15%;二期7#、8#预埋,二期总进度为11%。三期预埋11#。现场施工人数15人。

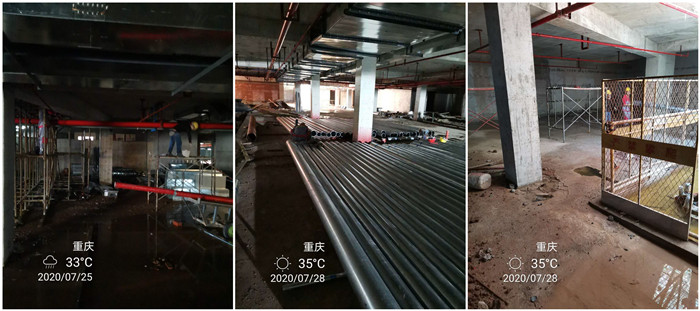

3. 2020年7日25日-7月31日 重庆远洋地产-远洋山水赋商住开发项目消防施工
负责人:周浩
今日动态: 喷淋主管安装、加工厂地喷淋主管、防排烟施工
项目状态:远洋山水赋是重庆远洋地产打造的商住小区,地块位于沙坪坝区西永组团C标准分区C2-1-2/02号宗地,我司于5月5日进场施工。目前总施工进度约15%。今日施工部位,地下室2分区消火栓主管安装2人,2分区高区喷淋安装2人;加工厂地下料3人,支架制作1人。排烟班组4人,共计施工人数12人。

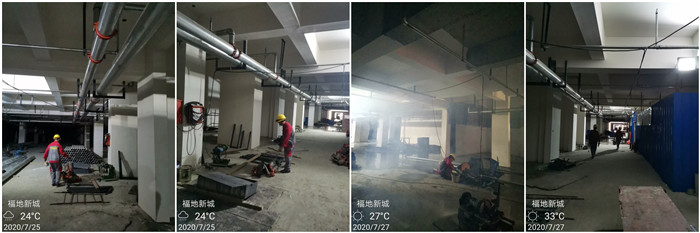

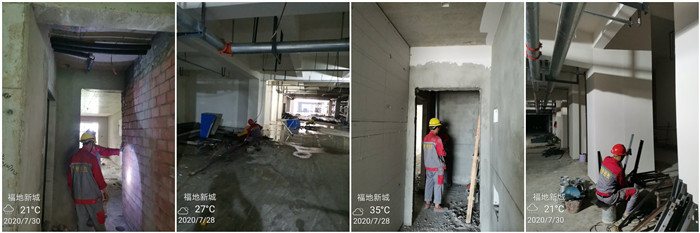

4. 2020年7日25日-7月31日 成都青白江-福地新城安置房消防施工
负责人:张晓林
本周动态:消防水系统、自动喷淋系统、非机动车防火分区、机动车防火分区施工
项目状态:福地新城项目是中交第四公路工程局有限公司打造的纯住宅区,位于青白江区成青快速路,纬五段B路以西,经七路南段以北,我司于2019年11月18日进场施工,目前施工总进度为15%;自喷淋系统施工进度为57%,消火栓系统施工进度为10%;今日施工总人数3人;1人安装地下室机动车防火分区15的喷淋,预制管道、支吊架,已完进度为15%;2人安装7工区地上楼层消火栓系统,预制管道、支吊架,已完进度为14%。

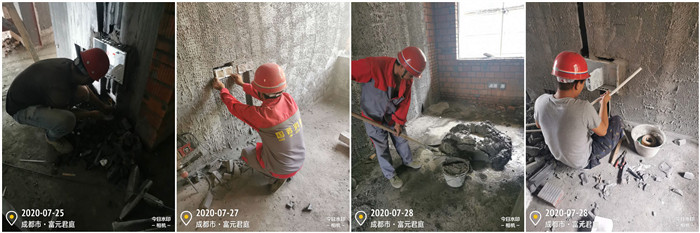

5. 2020年7日25日-7月31日 富元地产-富元君庭开发项目消防施工
负责人:夏虎林
本周动态:消防水系统、自动喷淋系统、机动车防火分区施工

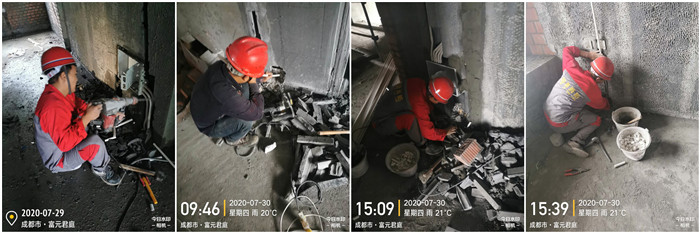

项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019年9月25日进场施工,目前总工程施工进度约为5%。今日2号楼11-13层底盒,箱体安装;5号楼1层二次配管完成90%,3号楼6层二次配管完成,施工人数15人。
6. 2020年7日25日-7月31日 长峰钢铁集团新轧钢厂项目
负责人:邓春冬
今日动态:设备预埋件预埋施工
项目状态:成都市长峰钢铁集团位于都江堰经济开发区内,我司与2020年5月18日进场施工,目前轧钢厂基础件预埋总施工进度约45%,其中预埋件制作完成95%,预埋完成34%,1、预精轧区预埋波纹管完成52%,2、粗中扎区预埋波纹管完成38%,日共计施工人数15人.

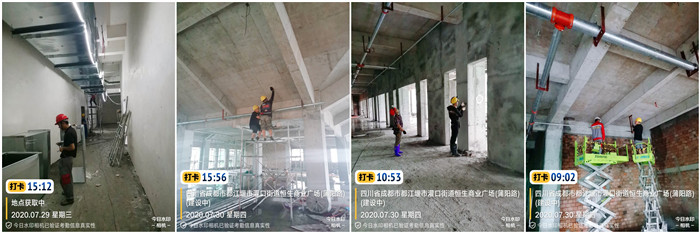

7. 2020年7日25日-7月31日 玉屏商场重建项目消防施工项目
负责人:杨长宝
今日动态:喷淋支管安装
项目动态:原玉屏商场位于成都市都江堰市蒲阳路口,我司与2020年7月3日进场施工。目前总施工进度为19%,施工总人数12人。喷淋:5人,2层喷淋支管安装,4层喷淋主管安装,进度为26%;电气:穿线2人,2层穿线,进度为25%;防排烟:5人,地下一层组合及安装风管,进度为6%。
——
