国晋消防,消防百事通,提高安全意识

稳扎稳打过8月,项目施工抓安全看进度--四川国晋消防

作者: 编辑: 来源: 发布日期: 2020.08.07
信息摘要:
8月开端似乎也没有那么平静,台风登陆、各种地震频发、酒店突然起火,似乎灾害不断。国晋消防再次强调安全重中之重。国晋消防--消防施工动态进行时…
国晋消防--消防施工动态进行时….

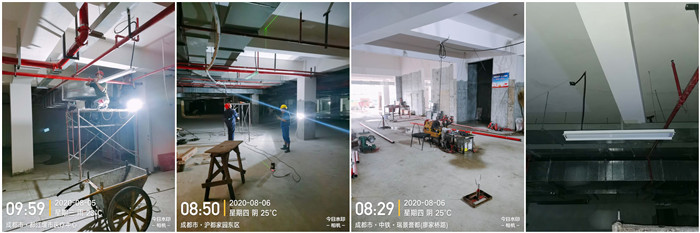

1. 202081-87  远洋地产-远洋栖棠商住开发项目消防施工

负责人:张晓林

今日动态:防排烟、喷淋、楼上消火栓、报警系统施工

项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于201912月中旬进场施工,目前总施工进度约75%,正进行喷淋、消火栓、报警系统施工。水系统进度76%,共12人安装喷淋,泵房,环网立管碰头。报警系统进度69%1号楼清堵穿线,施工人数7人。卷帘2人。总施工人数21人。

8月1日 崇州远洋栖棠-700

8月4日 崇州远洋栖棠-700

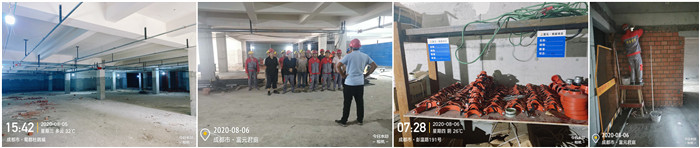

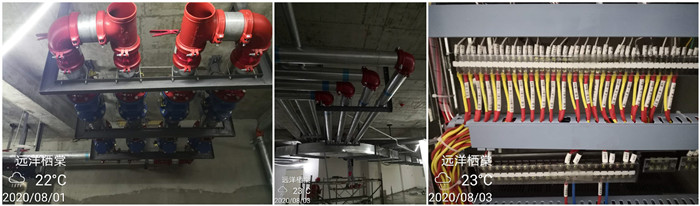

2. 202081-87  广东南峰集团-南峰水岸华府消防施工

负责人:付明强

今日动态:水系统地下室、地下室配管、防排烟系统、地下室组装风管、防排烟系统施工

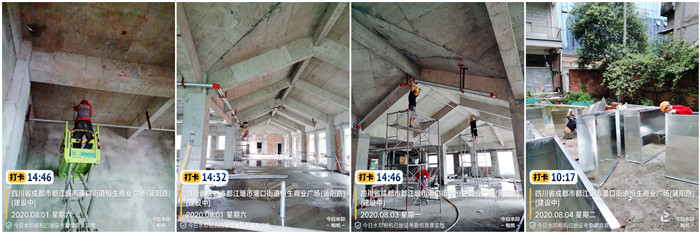

项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与20185月进场施工。目前总施工进度为80%,现进行一期水系统,安装消火栓,地下收边收口;水系统进度为92%;电系统安装风机柜,端子箱压线,地下室安装设备;电系统进度为68%;防排烟系统,防排烟系统进度为96%;二期防排烟系统,安装风管,进度为40%;二期8#预埋,二期总进度为11%。三期预埋11#12#。现场施工人数18人。

8月1日 南峰水岸华府--付明强_副本

       8月5日 南峰水岸华府--700

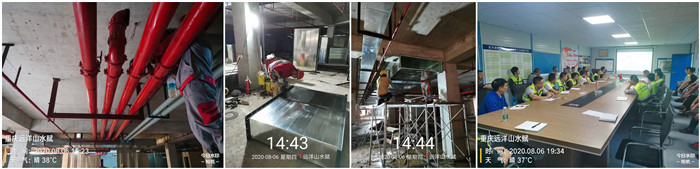

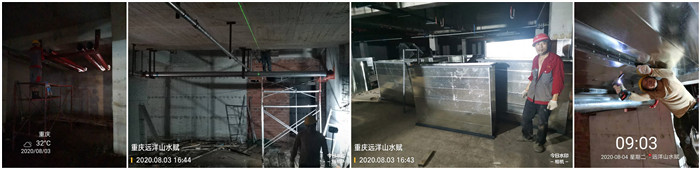

3. 202081-87  重庆远洋地产-远洋山水赋商住开发项目消防施工

负责人:周浩

今日动态: 喷淋主管安装、加工厂地喷淋主管、防排烟施工

项目状态:远洋山水赋是重庆远洋地产打造的商住小区,地块位于沙坪坝区西永组团C标准分区C2-1-2/02号宗地,我司于55日进场施工。目前总施工进度约17%。今日施工部位,地下室32分区排管安装3人,89号楼地下室车道喷淋安装2人;加工厂地下料1人。排烟班组4人,1人合风管,3人安装1分区排烟角钢法兰风管共计施工人数12人。

8月3日 重庆远洋山水赋700

       8月6日 重庆远洋山水赋-700

4. 202081-87  成都青白江-福地新城安置房消防施工

负责人:张晓林

本周动态:消防水系统、自动喷淋系统、非机动车防火分区、机动车防火分区施工

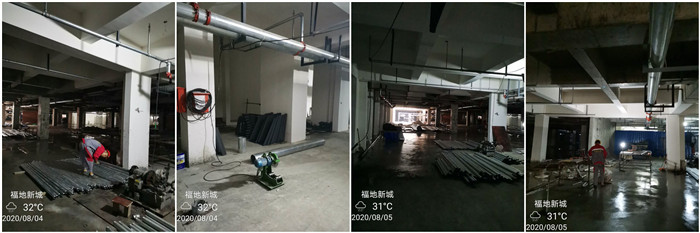

项目状态:福地新城项目是中交第四公路工程局有限公司打造的纯住宅区,位于青白江区成青快速路,纬五段B路以西,经七路南段以北,我司于20191118日进场施工,目前施工总进度为15%;自喷淋系统施工进度为57%,消火栓系统施工进度为10%;今日施工总人数3人;2人安装地下室机动车防火分区15的喷淋,预制管道、支吊架,已完进度为17%1人安装5工区地上楼层消火栓系统,预制管道、支吊架,已完进度为12%

8月1日 青白江福地新城-700

8月4日 青白江福地新城-700

5. 202081-87  富元地产-富元君庭开发项目消防施工

负责人:夏虎林

本周动态:消防水系统、自动喷淋系统、机动车防火分区施工

项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019925日进场施工,目前总工程施工进度约为10%。二次配管完成81%,地下室喷淋系统进度18%,防排烟系统进度5%。施工人数21人。

8月1日 富元君庭项目--700

       8月5日 富元君庭-700

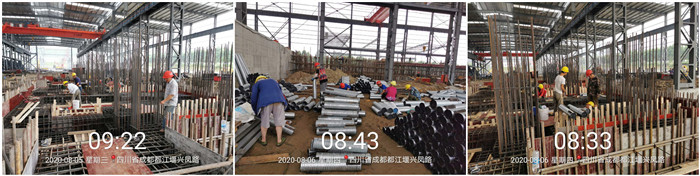

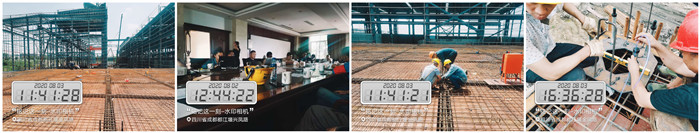

6. 202081-87  长峰钢铁集团新轧钢厂项目

负责人:邓春冬

今日动态:设备预埋件预埋施工

项目状态:成都市长峰钢铁集团位于都江堰经济开发区内,我司与2020518日进场施工,目前轧钢厂基础件预埋总施工进度约16%,其中预埋件制作完成70%,预埋完成14%1、粗中扎区预埋波纹管完成100  2、粗中扎区预埋角钢完成50  3、冷藏区放线、 日共计施工人数 34人。

8月1日 长峰轧钢厂-邓春冬_副本

        8月3日 长峰轧钢厂700

7. 202081-87  玉屏商场重建消防施工项目

负责人:杨长保

今日动态:喷淋支管安装

项目动态:原玉屏商场位于成都市都江堰市蒲阳路口,我司与202073日进场施工。目前总施工进度为25%,施工总人数11人。喷淋:6人,4层喷淋支管安装及开孔,1层主管安装,进度为32%;防排烟:5人,地下一层组合及安装风管,进度为16%。

8月1日 玉屏广场700

       8月5日 玉屏广场-李坤_副本

8. 202081-87  理县藏语佛学院消防施工项目

负责人:李昌勇

今日动态:消火栓系统,制作支架,加工消火栓主管,环网管加工

项目动态:原玉屏商场位于成都市都江堰市蒲阳路口,我司与202056日进场施工。目前总施工进度为15%,学生宿舍消火栓系统,制作支架,加工消火栓主管,环网管加工70%

8月4日 阿坝州佛学院700

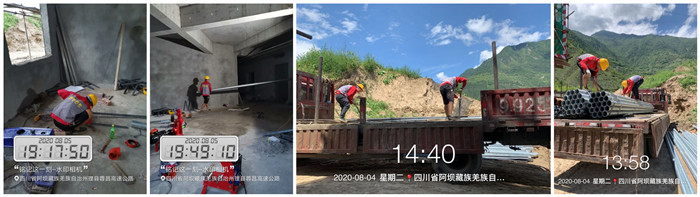

9. 202081-87  阿坝州茂县领先一品阳光消防施工项目

负责人:马信全

今日动态:喷淋支管安装

项目动态:茂县领先“一品阳光”商住楼项目为茂县首个东西部对口支援招商项目。该项目建设地位于茂县县城河西片区,与中国羌族博物馆、金龟堡城雕等人文建筑景点相毗邻,工程用地面积31613.49平方米,建筑面积14.66万平方米,工程总投资4.5亿。我司与202083日进场施工。目前总工程施工进度约为1%,今日进行5号楼管井风管组装工作,施工人数2人,地下室5号楼风管支架制作及油漆2人。水电班组一号楼一层大堂及电梯前室穿线2人,地下室消火栓立管支架制作1人。今日施工人数共计7人。

8月4日 阿坝州佛学院700

——

四川 国晋消防工程有限公司,是一家专业从事住宅建筑、公共建筑、工业建筑消防系统设计、施工、检测、维护保养及安全评估的整体解决方案服务商,注册资金6000万元,总部位于四川省成都市。公司同时具备建设厅颁发的消防设施工程专业承包壹级、消防设施工程设计专项乙级、建筑装修装饰工程专业承包贰级、机电工程施工总承包叁级、建筑机电安装工程专业承包叁级、城市及道路照明工程专业承包叁级、输变电工程专业承包叁级、建筑施工劳务和模板脚手架施工资质,以及应急管理部消防救援局核准的消防设施维护保养检测服务和消防安全评估服务资格。

咨询热线

400-0733-119
