新月份,新目标,不间断的施工项目--四川国晋消防

作者: 编辑: 来源: 发布日期: 2020.09.04
信息摘要:
9月初始,项目工程有增无减,施工项目有序进行,你是不是有所疑问:想问你们是不是只接待大项目,小的消防施工、消防改造、消防维修维保不接?可能你…

9月初始,项目工程有增无减,施工项目有序进行,你是不是有所疑问:想问你们是不是只接待大项目,小的消防施工、消防改造、消防维修维保不接?可能你再这里看到的都是大项目,小项目结束的太快还来不及上就结束的很多,如果你觉得这里项目太大,想找小项目的案例,那就需要您移步,翻个页面去我们项目案例,有些项目没来得及上,有些项目正在签单回来的路上。。。请继续往下看,下面依旧是:四川国晋消防施工项目施工正在进行时。

1. 2020829-94  远洋地产-远洋栖棠商住开发项目消防施工

负责人:张晓林

今日动态:防排烟、喷淋、楼上消火栓、报警系统施工

项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于201912月中旬进场施工,目前项目总施工进度80%。水系统完成82%。施工人数11人,安装6.7号、13号楼消防箱,13号楼环网。电系统完成70%,施工你人,配合总包安装清8分区点位。安装3.4号楼报警设备,总施工17人。

8月29日 崇州远洋栖棠-袁桦_副本

9月2日 崇州远洋栖棠--袁桦700

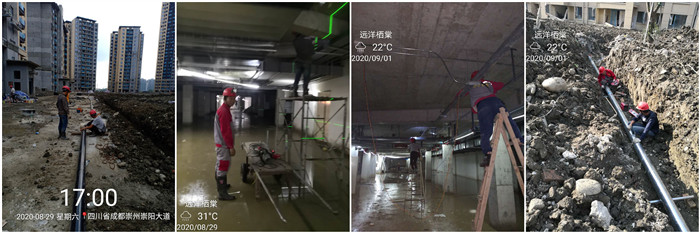

2. 2020829-94  广东南峰集团-南峰水岸华府消防施工

负责人:付明强

今日动态:水系统地下室、地下室配管、防排烟系统、地下室组装风管、防排烟系统施工

项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与20185月进场施工。目前总施工进度为84%,现进行一期水系统,打压,收边收口等;水系统进度为94%;电系统,地下室及楼上安装设备,安装桥架及应急柜;电系统进度为74%;防排烟系统,防排烟系统进度为96%;二期防排烟系统地下室安装风管,进度为44%;二期预埋7#,二期总进度为15%。三期预埋12#。现场施工人数20人。

8月29日 南峰水岸华府--付明强700

9月2日 南峰水岸华府--付明强700

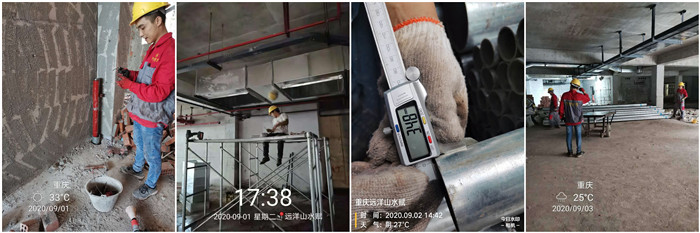

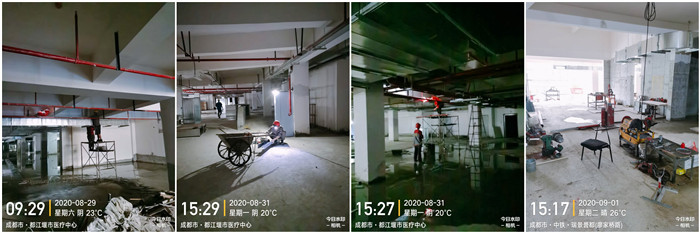

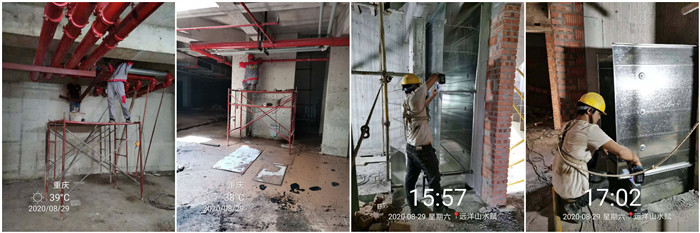

3. 2020829-94  重庆远洋地产-远洋山水赋商住开发项目消防施工

负责人:周浩

今日动态: 喷淋主管安装、加工厂地喷淋主管、防排烟施工

项目状态:远洋山水赋是重庆远洋地产打造的商住小区,地块位于沙坪坝区西永组团C标准分区C2-1-2/02号宗地,我司于55日进场施工。目前总施工进度约23%。今日材料搬运5人,排烟屋顶风机基础定位。其他无作业。

8月29日 重庆远洋山水赋-周浩700

9月1日 重庆远洋山水赋-周浩700

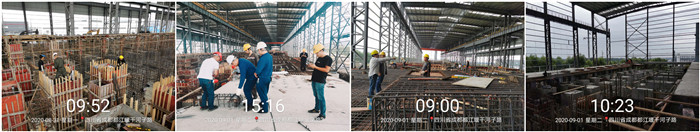

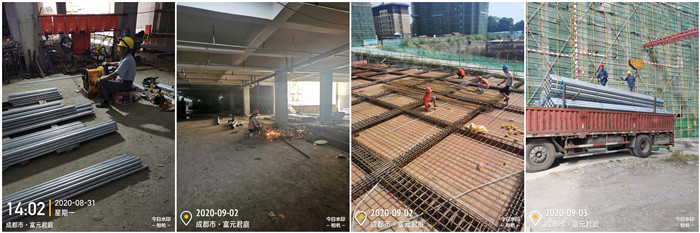

4. 2020829-94  富元地产-富元君庭开发项目消防施工

负责人:夏虎林

本周动态:消防水系统、自动喷淋系统、机动车防火分区施工

项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019925日进场施工,目前总工程施工进度约为22%。地下室喷淋系统进度35%,消火栓系统进度33%,防排烟系统进度20%。弱电9号楼穿线完成,二号地块1号楼顶板预埋。施工人数24.

8月29日 富元君庭--李玉700

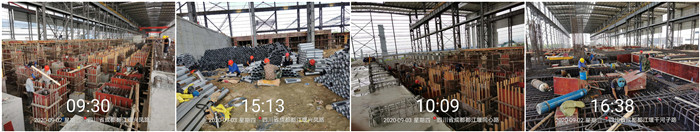

5. 2020829-94  长峰钢铁集团新轧钢厂项目

负责人:邓春冬

今日动态:设备预埋件预埋施工

项目状态:成都市长峰钢铁集团位于都江堰经济开发区内,我司与2020518日进场施工,目前轧钢厂基础件预埋总施工进度约26%,其中预埋件制作完成91%,预埋完成24%1、冷床三区安装波纹管完成70%;2、高速二区安装预埋件完成35%;3、除尘器安装预埋件完成70%;4、连筑体区安装预埋件完成80%;日共计施工人数45人。

8月29日 长峰轧钢厂-张豪700

9月2日 长峰轧钢厂-张豪700

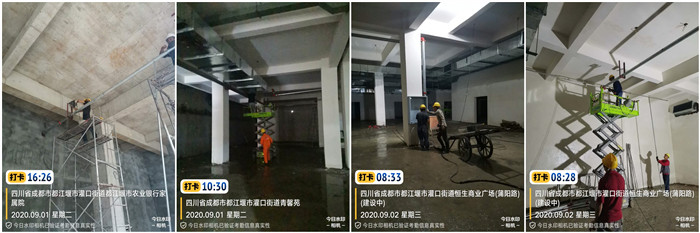

6. 2020829-94  玉屏商场重建消防施工项目

负责人:杨长保

今日动态:喷淋支管安装

项目动态:原玉屏商场位于成都市都江堰市蒲阳路口,我司与202073日进场施工。目前总施工进度为60%,施工总人数10人。消火栓:2人,负一层安装消火栓,进度为51%;喷淋:8人,一层及负一层安装支管,进度为64%;防排烟:进度为60%。电气:进度为40%。

8月29日 玉屏广场-李坤700

9月1日 玉屏广场-李坤700

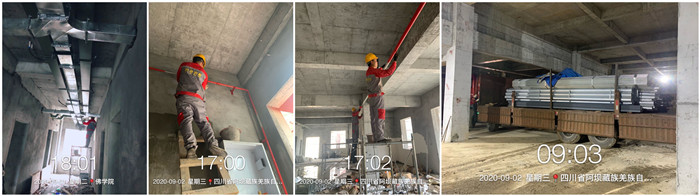

7. 2020829-94  理县藏语佛学院消防施工项目

负责人:李昌勇

今日动态:消火栓系统,制作支架,加工消火栓主管,环网管加工

项目动态:佛学院日报:通风班组教师楼风管安装,斋堂风管制作,支架预制,施工人数6人,教学楼刷油漆,学生宿舍,教学楼压力试验完成,施工人数4人。

9月1日 理县藏语佛学院-李昌勇700

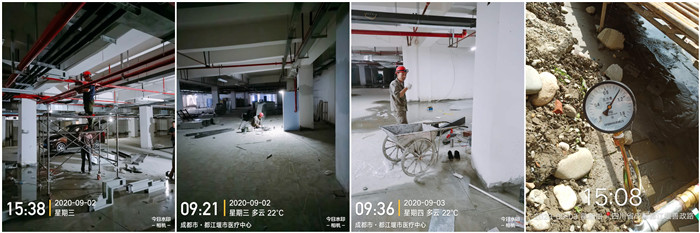

8. 2020829-94  都江堰公交大厦消防施工项目

负责人:邓春冬

今日动态:电系统预埋

项目状态:都江堰公交大厦消防施工项目是都江堰市巴士有限责任公司,位于都江堰市迎宾大道中段,我司与202073日进场施工,目前总施工进度约3.3%,无工作面,无人施工。

9月1日 交通大厦-邓春冬700

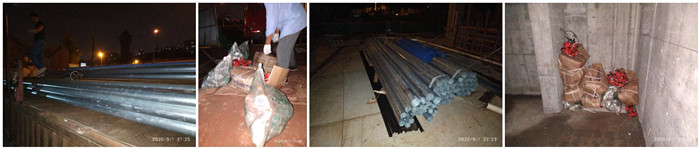

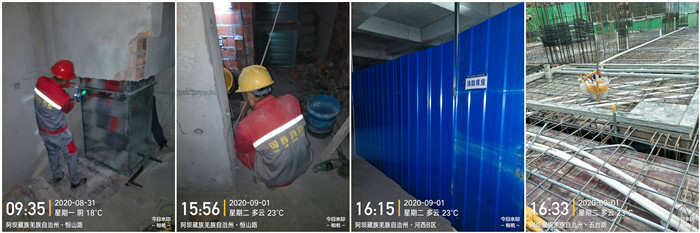

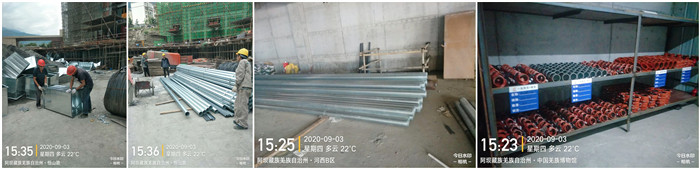

9. 202088-814  阿坝州茂县领先一品阳光消防施工项目

负责人:马信全

今日动态:喷淋支管安装

项目动态:茂县领先“一品阳光”商住楼项目为茂县首个东西部对口支援招商项目。该项目建设地位于茂县县城河西片区,与中国羌族博物馆、金龟堡城雕等人文建筑景点相毗邻,工程用地面积31613.49平方米,建筑面积14.66万平方米,工程总投资4.5亿。我司与202083日进场施工。目前总施工进度为1%2号楼风管制作加工施工人数2人,2号楼负一层至12层剪刀楼梯风管安装2人。5号楼今天无人施工。调往干部中转房风管井道安装,施工人数3人。水电班组下材料及转运材料到加工厂地3人。共计施工人数10人。

8月29日 茂县一品阳光--马信全700

9月2日 茂县一品阳光--马信全700

——

四川 国晋消防工程有限公司,是一家专业从事住宅建筑、公共建筑、工业建筑消防系统设计、施工、检测、维护保养及安全评估的整体解决方案服务商,注册资金6000万元,总部位于四川省成都市。公司同时具备建设厅颁发的消防设施工程专业承包壹级、消防设施工程设计专项乙级、建筑装修装饰工程专业承包贰级、机电工程施工总承包叁级、建筑机电安装工程专业承包叁级、城市及道路照明工程专业承包叁级、输变电工程专业承包叁级、建筑施工劳务和模板脚手架施工资质,以及应急管理部消防救援局核准的消防设施维护保养检测服务和消防安全评估服务资格。
