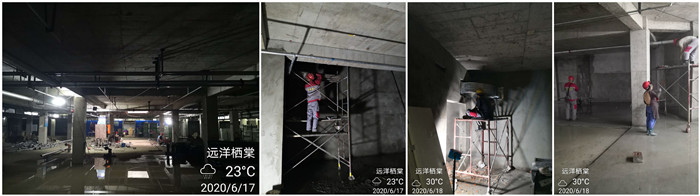

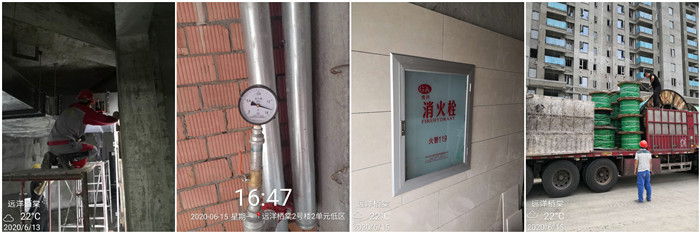

1. 2020年6日13日-6月19日 远洋地产-远洋栖棠商住开发项目消防施工
负责人:张晓林
今日动态:防排烟、喷淋、楼上消火栓、穿线施工
项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于2019年12月中旬进场施工,目前总施工进度约62%,现正进行防排烟、喷淋、楼上消火栓,穿线施工。防排烟完成73%,施工人数8人,安装人防送风。楼上消火栓系统完成72%,施工6人,2号楼人打压,10号楼2人装环网,1人装2层消火栓,地下喷淋完成80%,安装4人。环网完成53%安装4人。穿线,安装底座共8人,总施工人数31人。

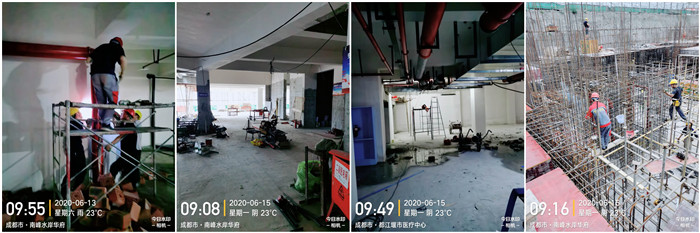

2. 2020年6日13日-6月19日 广东南峰集团-南峰水岸华府消防施工
负责人:付明强
今日动态:水系统地下室、地下室配管、防排烟系统地下室组装风管、防排烟系统
项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与2018年5月进场施工。目前总施工进度为76%,现进行一期水系统地下室安消火栓,地下室收边收口;水系统进度为90%;电系统地下室接线安装设备底座,;电系统进度为65%;防排烟系统进度为96%;2#楼一层安装油烟管;二期楼上做二次配管;二期总进度为10%。三期做11#预埋工作。现场施工人数24人。

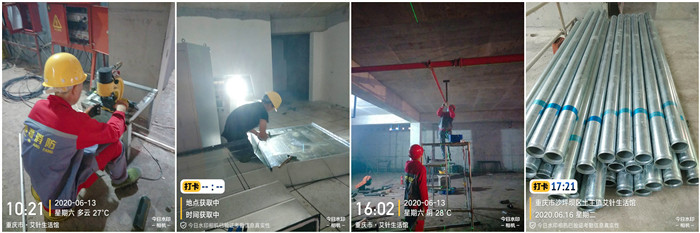

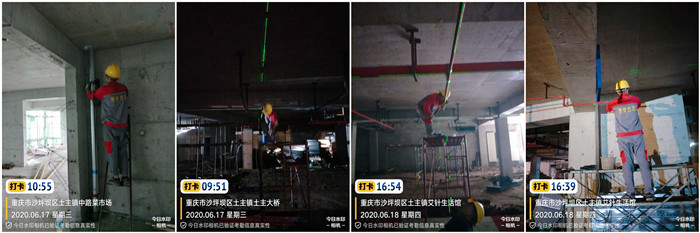

3. 2020年6日13日-6月19日 重庆远洋地产-远洋山水赋商住开发项目消防施工
负责人:周浩
今日动态:风井内衬风管地下室至一层
项目状态:远洋山水赋是重庆远洋地产打造的商住小区,地块位于沙坪坝区西永组团C标准分区C2-1-2/02号宗地,我司于5月5日进场施工。目前项目施工进度约4%。今日防排烟班组施工2号楼风井内衬风管地下室至一层,施工人员4人。水班组施工地下室3分区喷淋水平支管6人,总坪挖埋地管2人,现场共计施工人数12人。

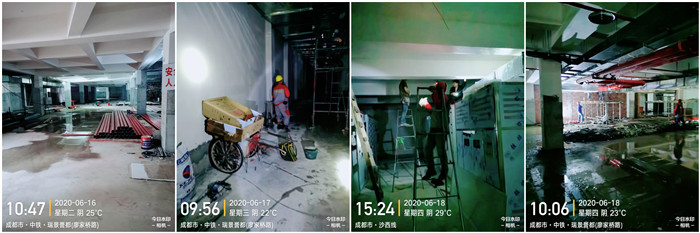

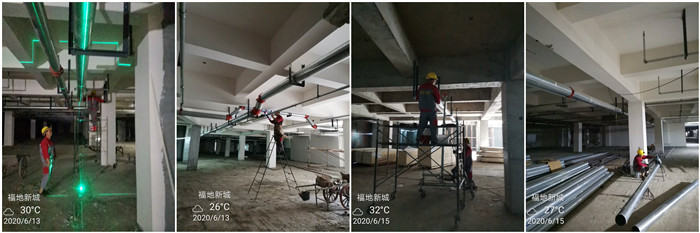

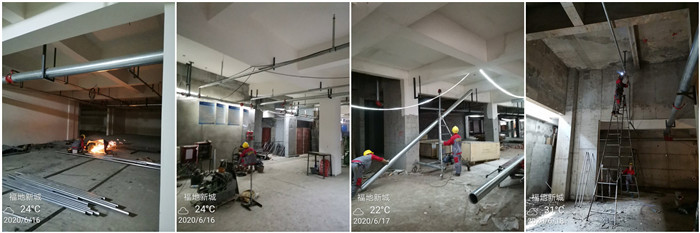

4. 2020年6日13日-6月19日 成都青白江-福地新城安置房消防施工
负责人:张晓林
本周动态:消防水系统、自动喷淋系统、非机动车防火分区、机动车防火分区施工
项目状态:福地新城项目是中交第四公路工程局有限公司打造的纯住宅区,位于青白江区成青快速路,纬五段B路以西,经七路南段以北,我司于2019年11月18日进场施工,目前总施工进度为10%,现进行消防水系统施工,今天安装地下室负一层的自动喷淋系统,非机动车防火分区4的进度为20%;机动车防火分区10的进度为22%;现场施工人数5人。

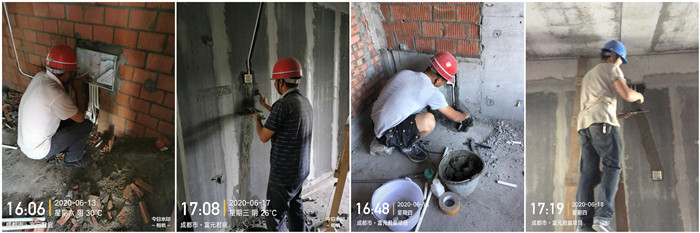

5. 2020年6日13日-6月19日 富元地产-富元君庭开发项目消防施工
负责人:夏虎林
本周动态:火灾自动报警系统施工
项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019年9月25日进场施工,目前总工程施工进度约为5%。今日完成11号楼3层二次配管,10号楼3层二次配管完成50%,施工人数8人。

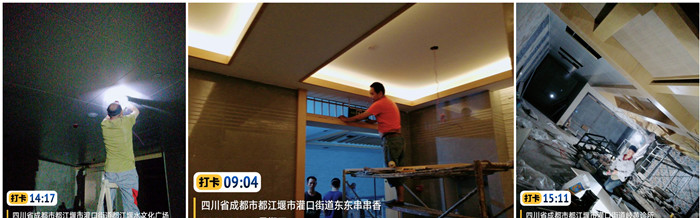

6. 2020年6日13日-6月19日 逸衡酒店管理有限公司投资娱乐住宿消防改造项目
负责人:杨涛
本周动态:消火栓系统压力试验和报警设备安装
项目状态:逸衡酒店管理有限公司投资改造娱乐住宿项目,一二层为温泉,三四五六层为洲际酒店。项目地址为都江堰市太平街。我司于2019年11月10日进场施工,目前总施工进度为83%,现进行火灾自动报警系统施工,喷淋系统施工。现正在进行一、二层报警设备安装,报警系统调试一、二层喷淋下支管安装。现场施工人数7人。

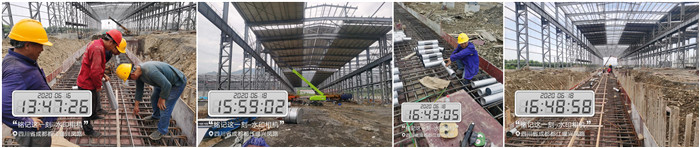

7. 2020年6日13日-6月19日 都江堰市长峰轧钢厂项目消防工程
负责人:邓春冬
今日动态:目前轧钢厂屋面涂料完成98%,钢柱完成94%,废钢厂屋面完成95%,轧钢厂设备预埋件预埋完成6%,现场施工人数9人。

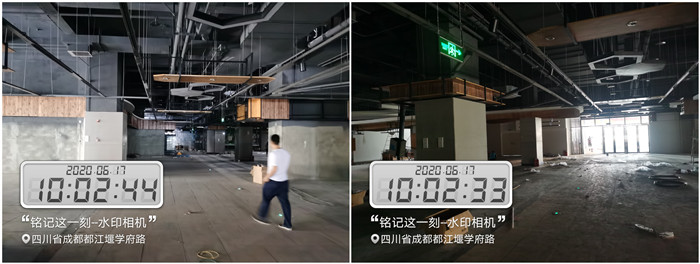

8. 2020年6日13日-6月19日 都江堰市予乐高桥彩虹广场项目消防工程
负责人:邓春冬
今日动态:高桥6号楼2楼超市试联动

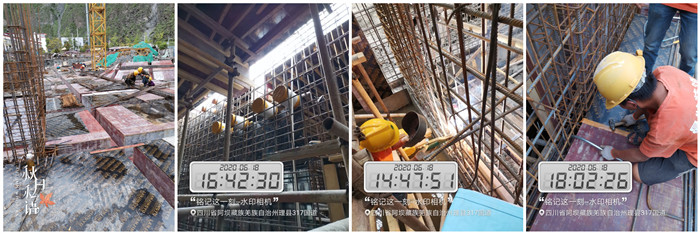

9. 2020年6日13日-6月19日 阿坝州理县致和广场项目消防工程
负责人:李昌勇
今日动态:致和广场水泵房预留墙面消火栓,手报,时光预留完成
——
