一、项目概况
南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司于2018年5月进场施工。

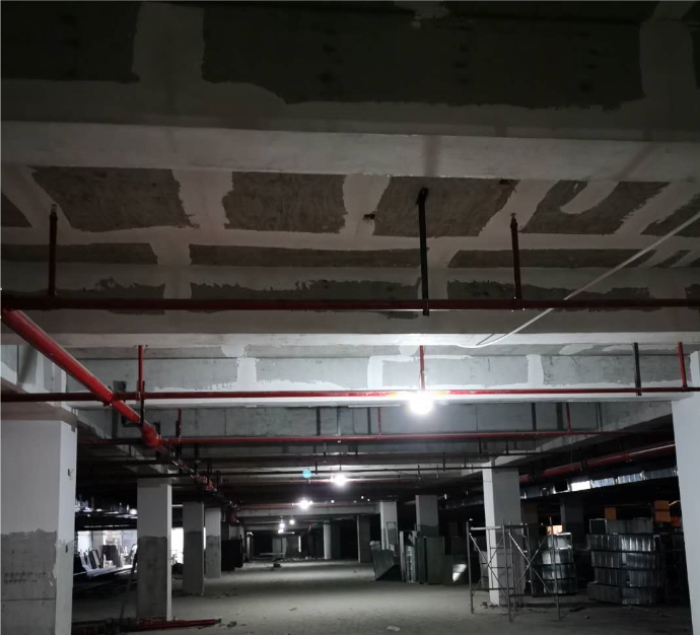

● 项目名称:广东南峰集团-南峰水岸华府项目
● 建设单位:天府置业有限公司
● 建筑面积:约30万平方米
● 建设地点:四川省成都市
建设内容:
一期工程主要建设6栋楼和地下室,其中包括地下室(2F),1#商住楼(19F),2#商住楼(22F),3#住宅楼(18F),4#商住楼(16F),5#商业楼(3F),6#商住楼(19F)。
消防施工承接范围:
① 自动喷水灭火系统;
② 室内消火栓系统;
③ 室外消火栓系统;
④ 通风、防排烟及排油烟系统;
⑤ 火灾自动报警系统;
⑥ 防火门及防火卷帘门;
⑦ 应急照明及疏散指示系统;
⑧ 防火门监控系统;
⑨ 电气火灾监控系统;
⑩ 消防设备电源监控系统;
⑪含所有消防系统预留预埋,含低压配电房至消防设备设施所包含的所有电缆、桥架、配电箱柜等施工,含消防套管内防火封堵。
二、消防施工细节直击:

1. 半成品风管进场,工艺特点:选用优质镀锌钢板,规范加工,卸车注意材料保护。

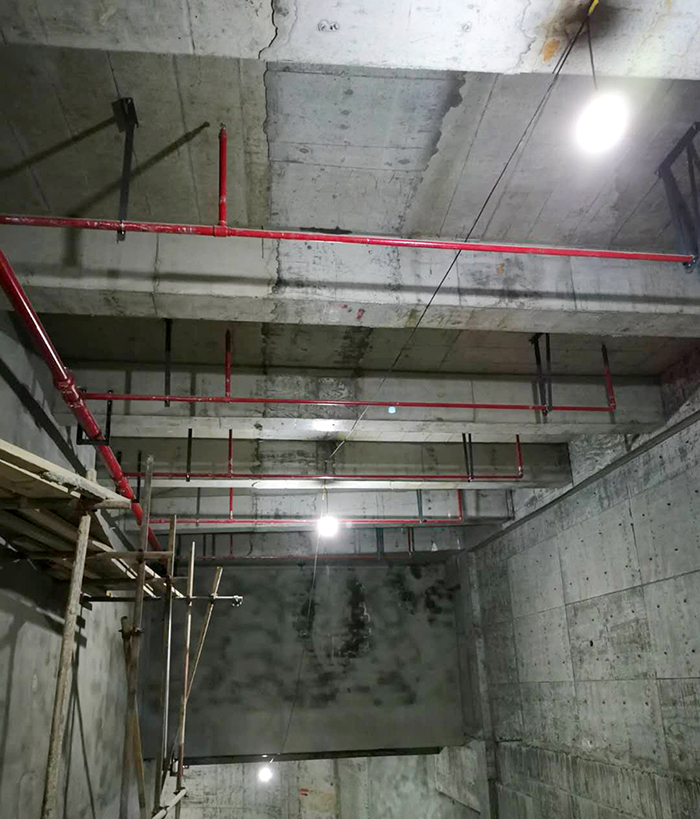

2. 车库喷淋管网安装已成型,工艺特点:喷淋支管贴梁,以达到最大的净空高度,喷头安装于梁间空间中间,以达到更好的喷水效果和美观度。
3. 机动车道喷淋管网安装已成型,工艺特点:管网安装至最高,主管靠边,支管从梁间中分出,以达到更好的喷水和美观效果。

4. 泡沫罐、湿式报警阀设施安装已成型,工艺特点:设施排列整齐,空间排布合理,检修通道宽度大于800mm。

5. 消防水泵房设施安装已成型,工艺特点:施工前根据房间结构、设备大小、规范要求等深化设计水泵房消防设施施工图纸,制作效果图;消防设施施工排列整齐,间距符合规范要求,检修维护方便。
6. 支架制作,工艺贴点:三面施焊,尖锐棱角处倒角,按照规范要求防腐到位,以达到安全美观效果。
三、消防施工现场
四、消防施工进度
目前项目总施工进度为85%,各分部工程施工进度为:
① 喷淋系统施工完成95%;
② 室内消火栓系统施工完成80%;
③ 应急照明及疏散指示系统施工完成60%;
④ 火灾自动报警及消防联动系统施工完成65%;
⑤ 防火门监控系统施工完成65%;
⑥ 防排烟及通风系统完成90%。
目前项目正在进行施工内容为:
① 消防水泵房内消防设施安装;
② 塔楼消火栓立管安装;
③ 地下室风管安装;
④ 地下室消防电气系统穿线;
⑤ 塔楼防火窗安装;
⑥ 塔楼防火封堵。
————————————————————————————————————————————————————
直击报道时间:2020年3月27日
